Дом сдан

Жилой Дом комфорт-класса

«АВРОРА»

Адрес

Ярославль, пр-т Машиностроителей,
в районе д.10

Срок сдачи

Дом сдан

Выбрать квартиру

О доме

Жилой дом комфорт-класса «Аврора» расположен в самом экологически чистом районе города — Заволжском, внутри существующего жилого массива с развитой инфраструктурой и существующими благоустроенными проездами и пешеходными зонами, озеленением. Жилой комплекс расположен в 50 м от главной магистрали района — проспекта Машиностроителей, имеет отдельный проезд и отгорожен от шума существующей жилой застройкой.

Скачать презентацию Панорама Паркинг

Характеристики

Этажность 12

Срок сдачи III квартал 2018

Материал стен Кирпич

Посмотрите
3D-визуализацию
нашего дома

Качество и надежность

В процессе проектирования дома мы учли все возможные ошибки и недочеты, которые обычно допускают застройщики при строительстве жилых домов.

  • Дом из кирпича

    Дом построен из «тёплого» керамического кирпича производства «Норского КЗ», внешняя отдела выполнена из лицевого керамического кирпича производства заводов «Керма» и «Норский КЗ» цвета слоновой кости, шоколада и терракота.

  • Толстые наружные
    и несущие стены

    Каждая квартира по периметру имеет капитальные внутренние стены толщиной 510 мм, а толщина наружных стен — 770 мм.

  • Высокие потолки

    Высота потолков в доме на 1-10 этажах — 2,7 метра, на 11-12 этажах — 3 метра. Это добавляет ощущение пространства и раскрывает новые возможности интерьерных решений.

  • Собственная крышная котельная

    В доме установлена крышная газовая котельная, состоящая из 6 котлов немецкой компании Buderus. Котельная позволяет избежать проблем с отоплением и горячим водоснабжением.

    Подробнее
  • Кладовые помещения

    В цокольном этаже расположены 28 кладовых помещений, площадью от 2,97 до 9,39 м2 с высотой потолков 2,6 метра. В кладовке можно хранить разные вещи: лыжи, санки, велосипеды, зимнюю резину для машины.

  • Квартиры 11 и 12 этажа имеют бо́льшую площадь остекления
    Современные лифты без машинного отделения
    Интернет, ТВ и телефон заведены в каждую квартиру
    Светодиодное освещение с датчиками движения на лестничных клетках
    Наружное видеонаблюдение по периметру дома

Развитая инфраструктура

Дом находится в самом экологически чистом районе города — Заволжском. В пешей доступности есть все, что нужно для комфортной жизни — магазины, торговые центры, аптеки, школы и детские сады.

Планировки

В нашем доме каждый сможет подобрать наилучший вариант для себя: будь то небольшая однокомнатная квартира или трехкомнатная квартира для большой семьи. Для любителей красивых видов этажи с высокими потолками и увеличенной площадью остекления. На цокольном этаже можно подобрать удобную кладовую для хранения вещей.

Цоколь 0
Типовые этажи 1 2 3 4 5 6 7 8 9 10
Улучшенные этажи 11 12
  • 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28
  • 29 30 31 32 33 34
    3 89,17 2 74,79 1 39,86 2 56,59 1 44,10 2 65,18
  • 35 36 37 38 39 40
    3 89,17 2 74,79 1 39,86 2 56,59 1 44,10 2 65,18
  • 41 42 43 44 45 46
    3 89,17 2 74,79 1 39,86 2 56,59 1 44,10 2 65,18
  • 47 48 49 50 51 52
    3 89,17 2 74,79 1 39,86 2 56,59 1 44,10 2 65,18
  • 53 54 55 56 57 58
    3 89,17 2 74,79 1 39,86 2 56,59 1 44,10 2 65,18
  • 59 60 61 62 63 64
    3 89,17 2 74,79 1 39,86 2 56,59 1 44,10 2 65,18
  • 65 66 67 68 69 70
    3 89,17 2 74,79 1 39,86 2 56,59 1 44,10 2 65,18
  • 71 72 73 74 75 76
    3 89,17 2 74,79 1 39,86 2 56,59 1 44,10 2 65,18
  • 77 78 79 80 81 82
    3 89,17 2 74,79 1 39,86 2 56,59 1 44,10 2 65,18
  • 83 84 85 86 87 88
    3 89,17 2 74,79 1 39,86 2 56,59 1 44,10 2 65,18
  • 89 90 91 92 93 94
    3 89,17 2 74,79 1 39,86 2 56,59 1 44,10 2 65,18
  • 95 96 97 98 99 100
    3 89,17 2 74,79 1 39,86 2 56,59 1 44,10 2 65,18

1 этаж
Свободна Забронирована Продана
Возможность приобретения квартир со статусом «Забронирована» уточняйте в отделе продаж.

Отделка квартир

Квартиры сдаются с частичной отделкой. В них есть все, что нужно, чтобы начать новую жизнь без особых вложений в ремонт.

  • Стены выровнены и подготовлены под финишную отделку

  • Полы — стяжка, в санузлах — керамогранит

  • Входные и межкомнатные двери из МДФ

  • Натяжные одноуровневые потолки

  • Установлена сантехника: унитаз, ванная и раковины

  • Электрические 4-х конфорочные плиты

  • Поквартирная электрика с разводкой, монтаж розеток

  • Счетчики воды

  • Радиаторы биметаллические с терморегуляторами

  • Энергосберегающие стеклопакеты в 5-ти камерном ПВХ-профиле

  • Застекленные лоджии

Ход строительства

Следите за строительством вашего дома прямо на сайте в режиме онлайн

  • 13.10.2016  Подготовка основания к устройству фундамента

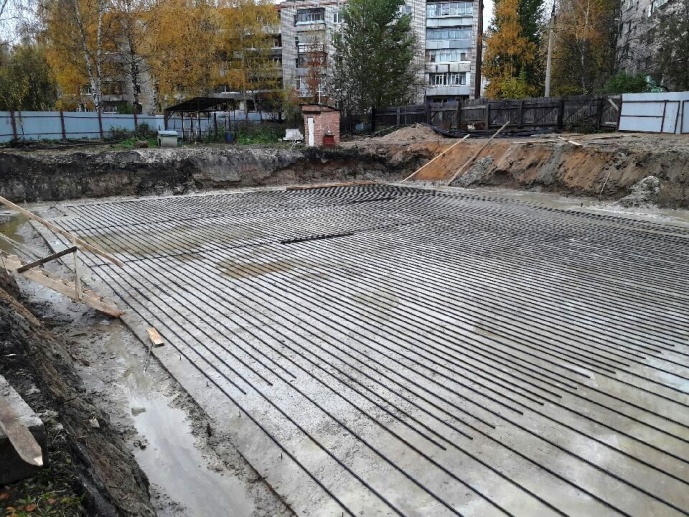

  • 17.10.2016  Уложенная силовая арматура

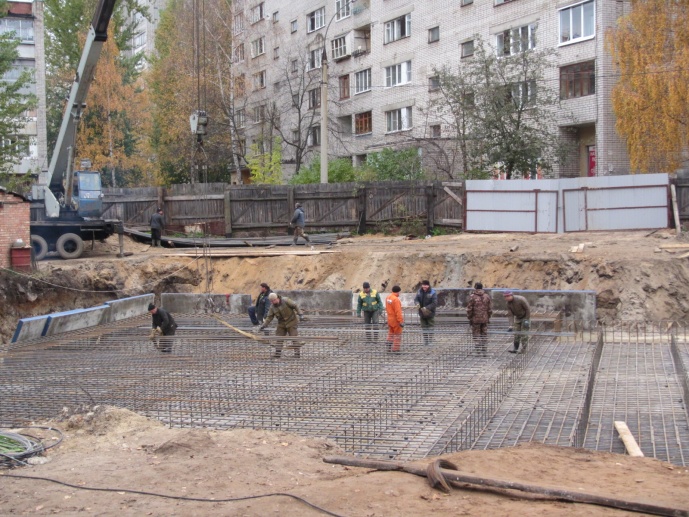

  • 21.10.2016  Мет.каркас фундамента
  • 21.10.2016  Монтаж верхнего пояса мет.каркаса фундамента
  • 21.10.2016  Устройство опалубки для заливки фундамента
  • 21.10.2016  Завершение работ по мет.каркасу

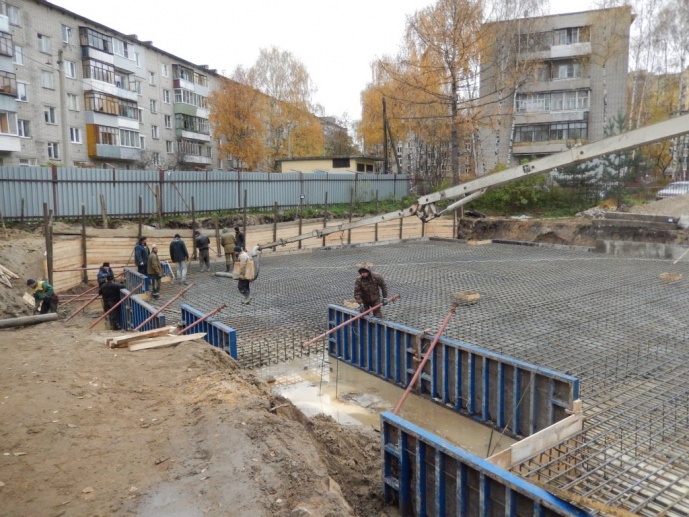

  • 22.10.2016 Приготовления к началу работ по заливке фундаментной плиты

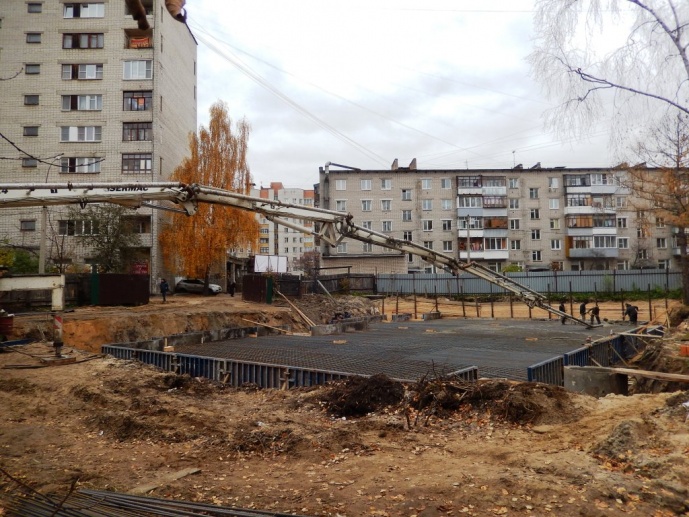

  • 22.10.2016  Начало работ по заливке фундамента

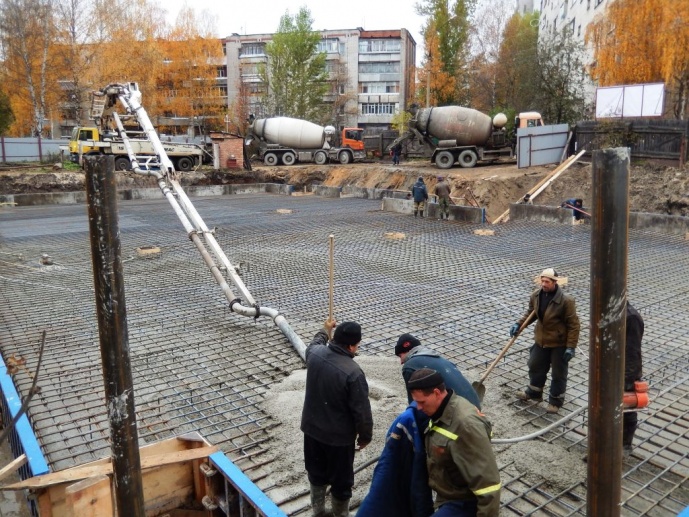

  • 22.10.2016  Выполнено 50% работ

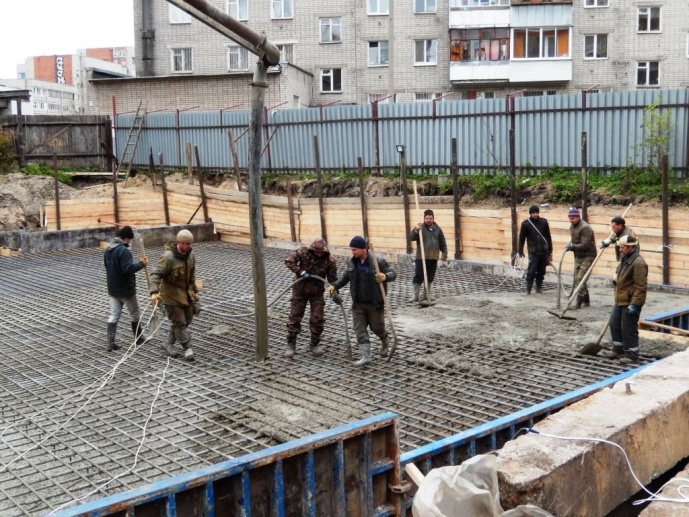

  • 22.10.2016  Бригада за работой

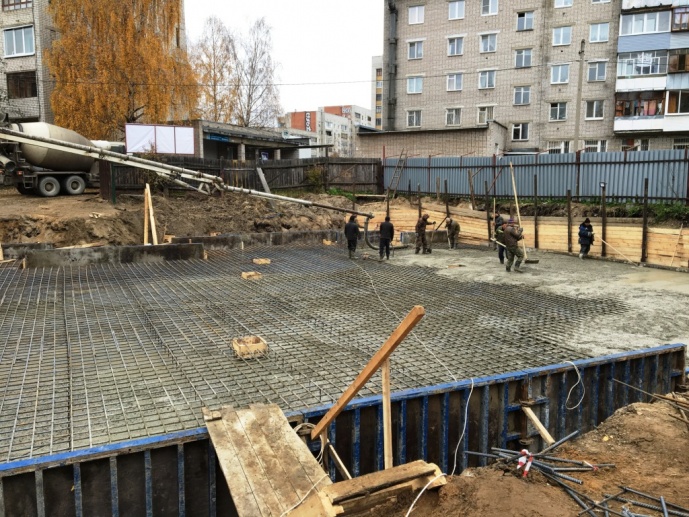

  • 22.10.2016  Выравнивание верхнего слоя бетона

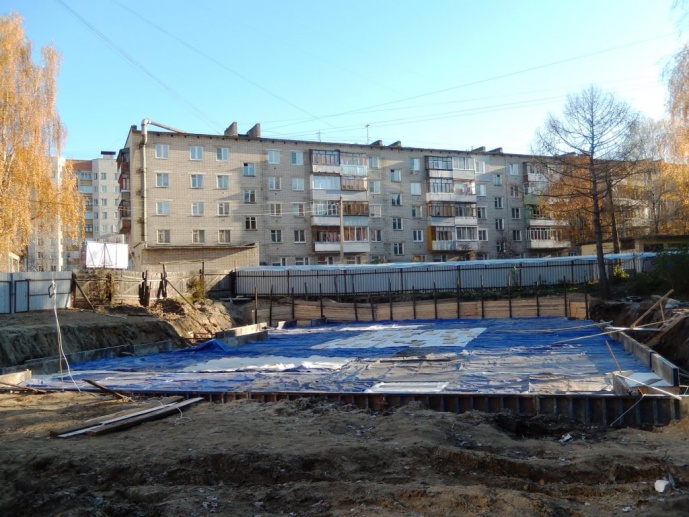

  • 24.10.2016 Фундамент под слоем теплоизоляции
  • 01.11.2016  Готовый фундамент
  • 01.11.2016  Фундаментные работы завершены

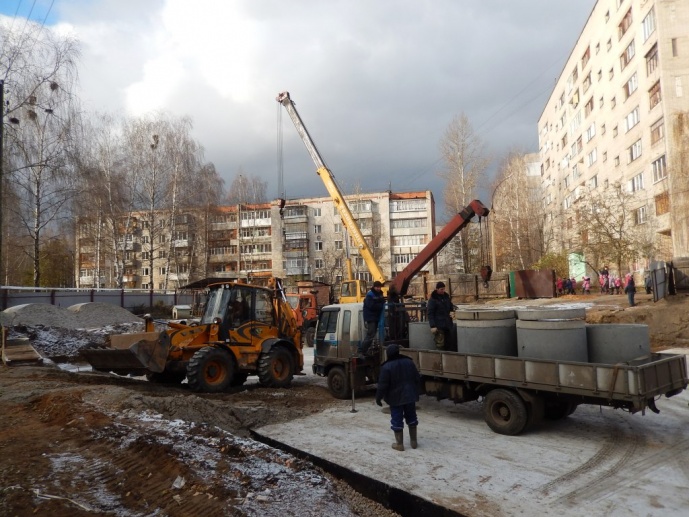

  • 02.11.2016 Работы по устройству дренажной системы отвода грунтовых вод от фундамента

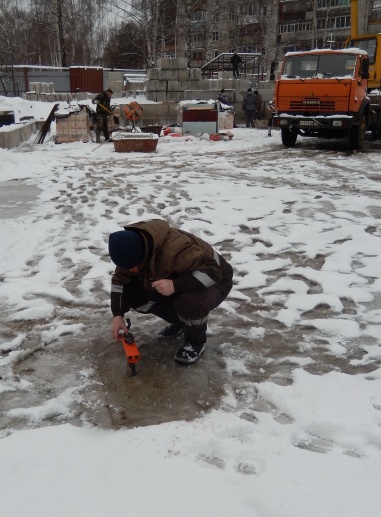

  • 14.11.2016 Испытание прочности бетона фундаментной плиты

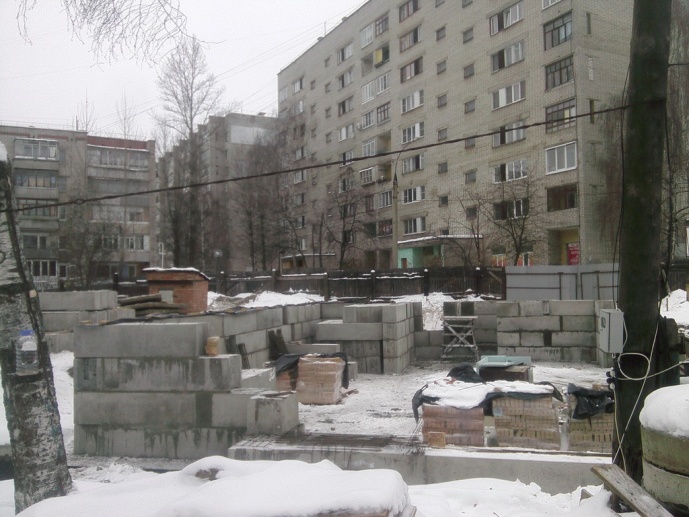

  • 18.11.2016 Выполнен монтаж ФБС в осях 1-3 А-К

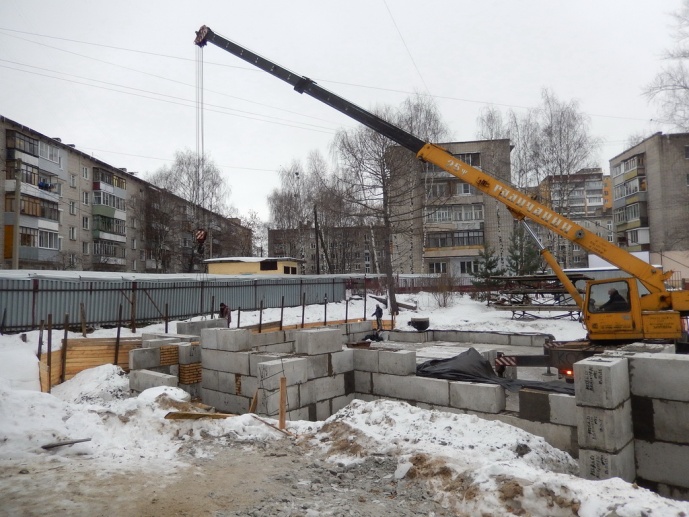

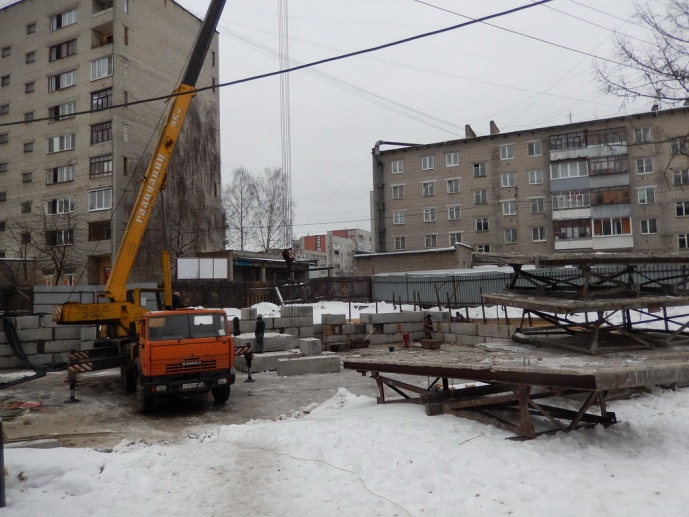

  • 21.11.2016 Монтаж ФБС в осях 8-10 А-К
  • 21.11.2016 Монтаж ФБС в осях 9-10

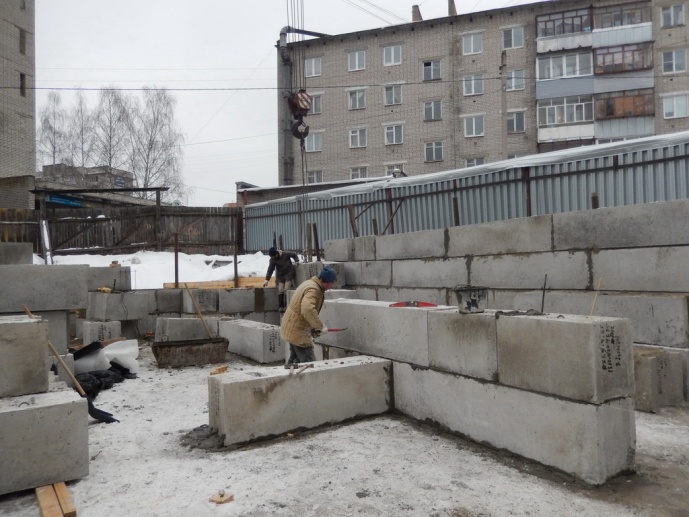

  • 24.11.2016 Монтаж ФБС в оси 9 Б-Е (внутренние стены)
  • 25.11.2016 Монтаж верхнего ряда ФБС в оси 10

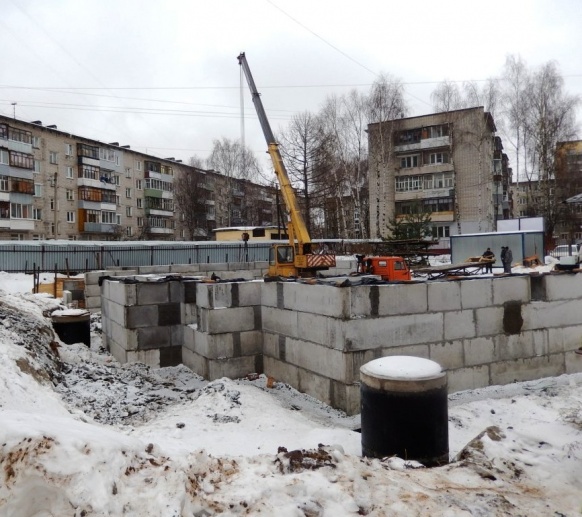

  • 25.11.2016 Смонтированный наружный ряд ФБС в осях 1-9

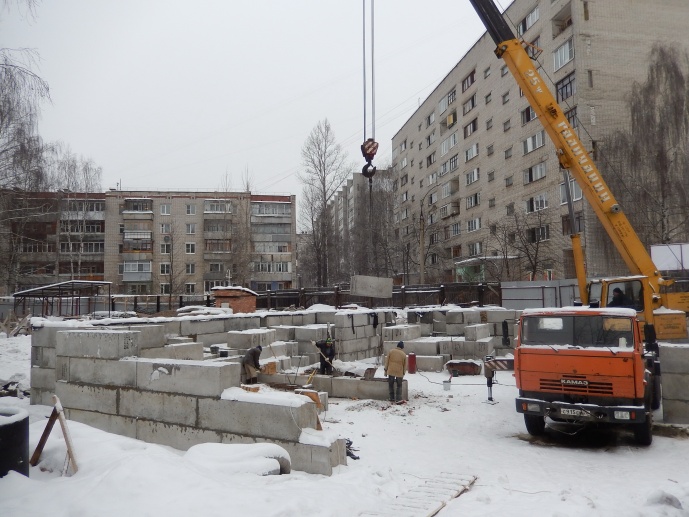

  • 01.12.2016 Монтаж внутренних несущих стен подвала в осях В-Д
  • 07.12.2016 Устройство армокаркаса фундамента башенного крана

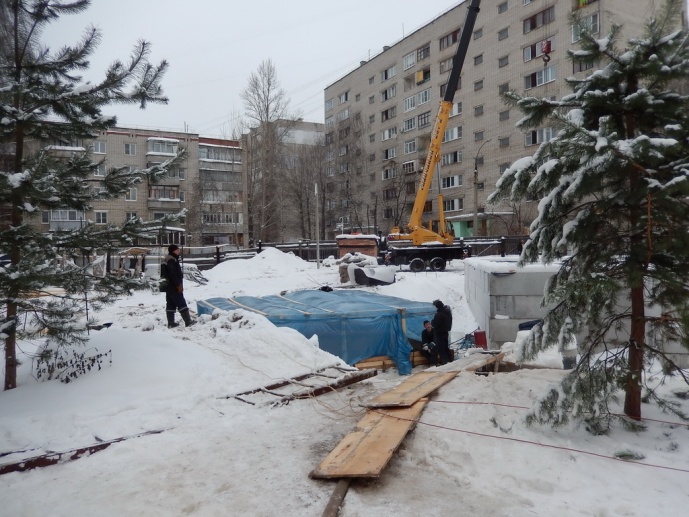

  • 09.12.2016 К заливке фундамента башенного крана готовы!

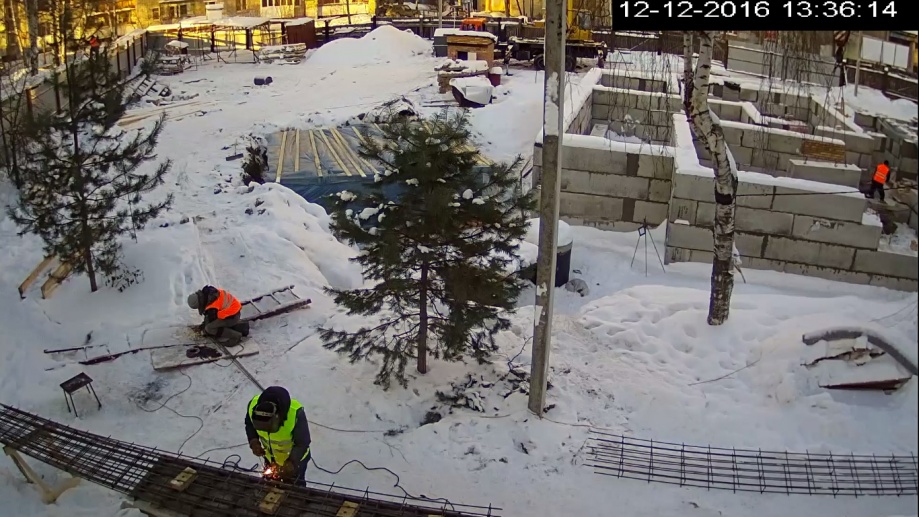

  • 12.12.2016 Изготовление мет.каркаса армопояса стен подвала

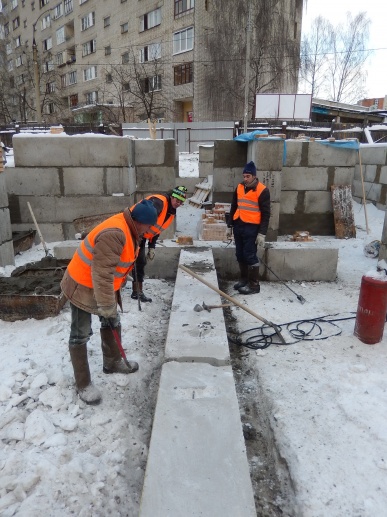

  • 12.12.2016 Монтаж нижнего ряда блоков стены подвала оси 5 А-В
  • 12.12.2016 К монтажу башенного крана готовы!

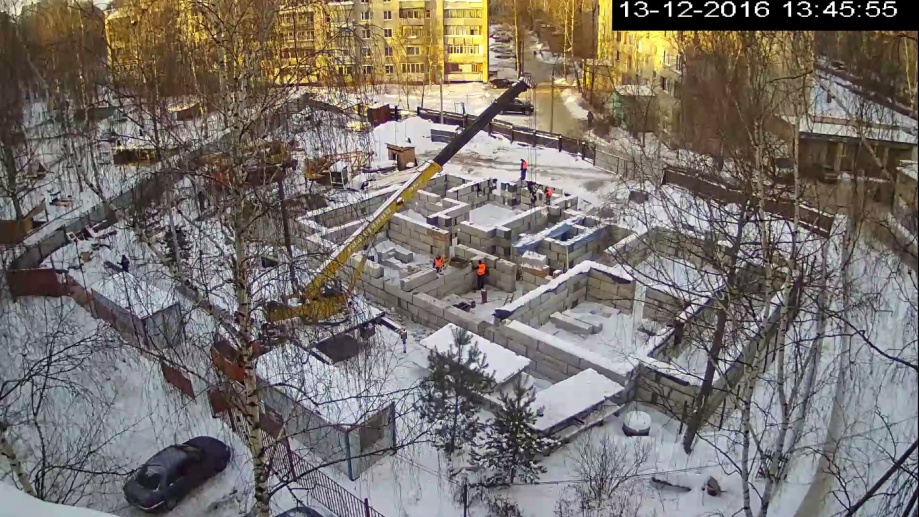

  • 13.12.2016 Завершение устройства стен подвала, доставка башенного крана на стройплощадку

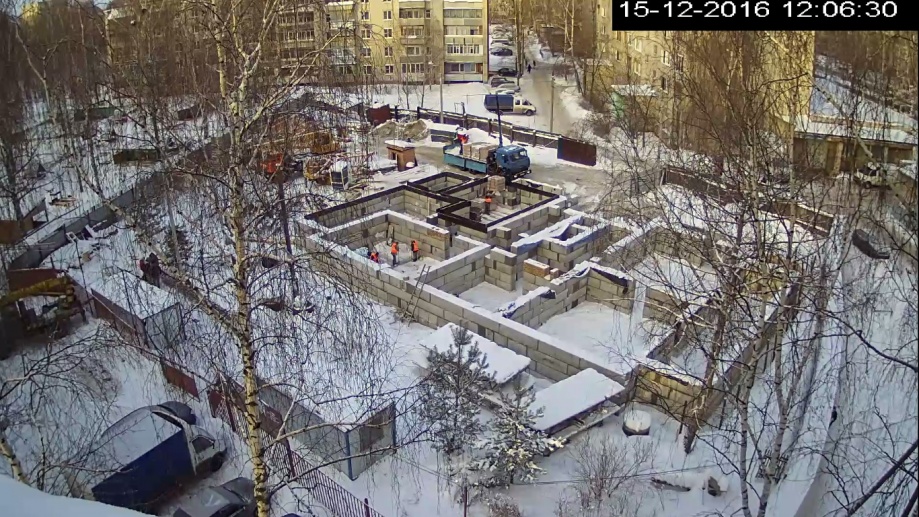

  • 15.12.2016 Подготовка к устройству перегородок в подвале

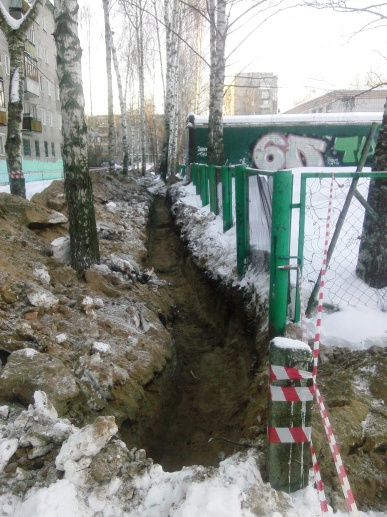

  • 20.12.2016 Устройство траншеи для прокладки электрокабеля к дому

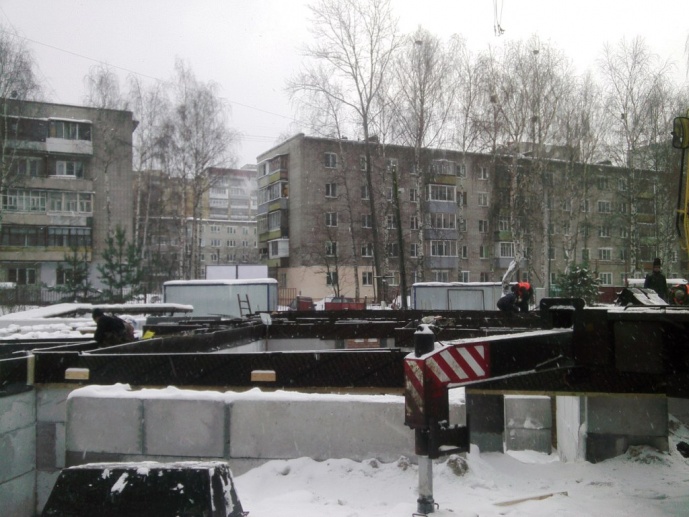

  • 21.12.2016 Подготовительные работы перед устройством армопояса в осях 1-5

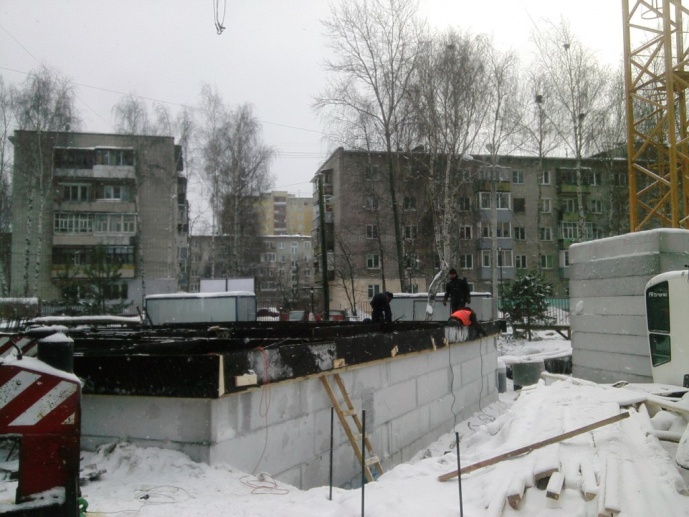

  • 21.12.2016 Установка металлокаркаса, подготовка к заливке армопояса

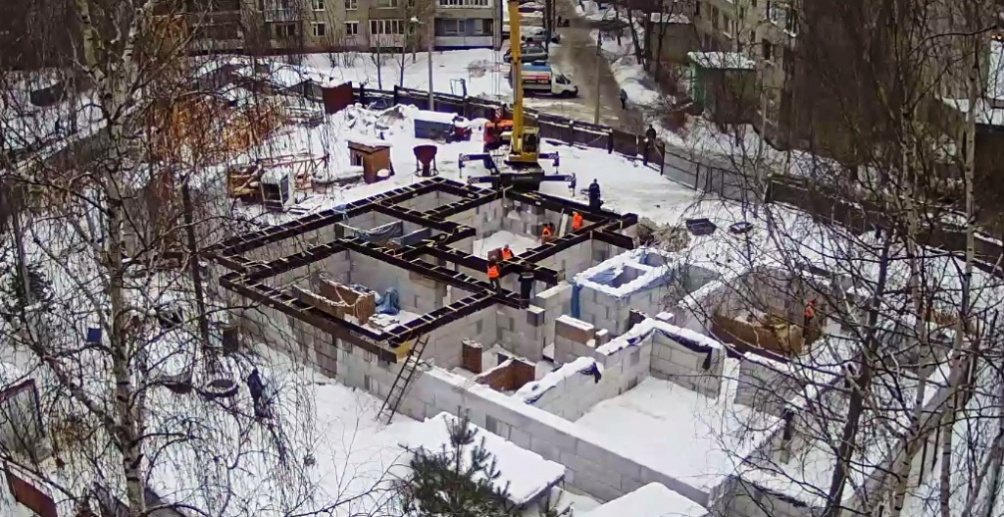

  • 22.12.2016 Завершение подготовительных работ для устройства армопояса подвального этажа в осях 1-5

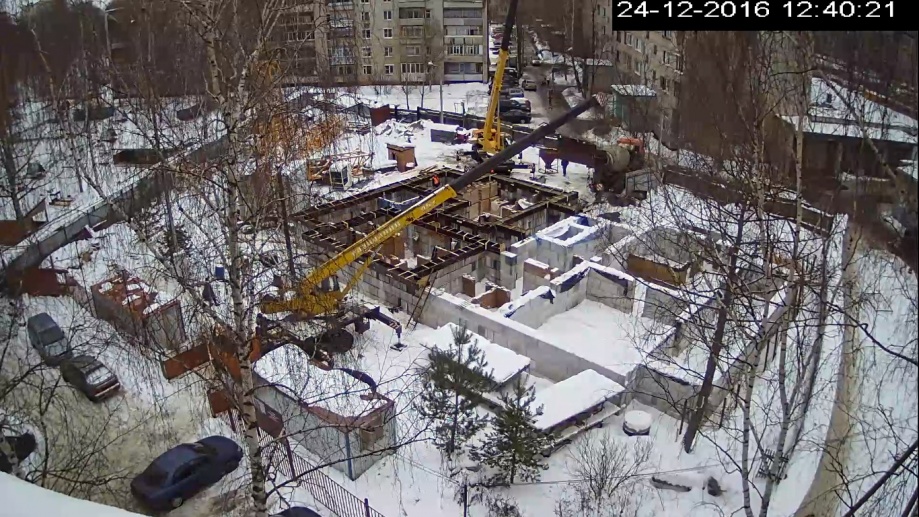

  • 24.12.2016 Заливка армопояса подвального этажа

  • 28.12.2016 Работы тех.присоединению к электросетям выполнены

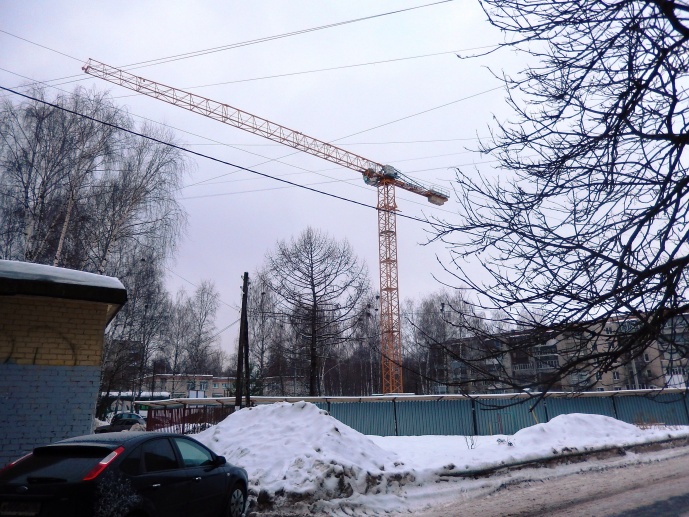

  • 28.12.2016 Кран к работе готов!

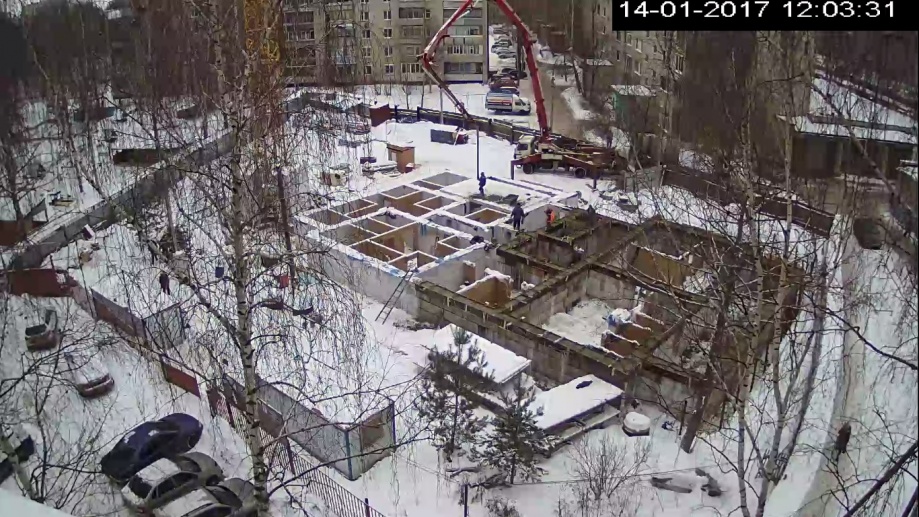

  • 14.01.2017 г.: Заливка армопояса подвала в осях 6-10

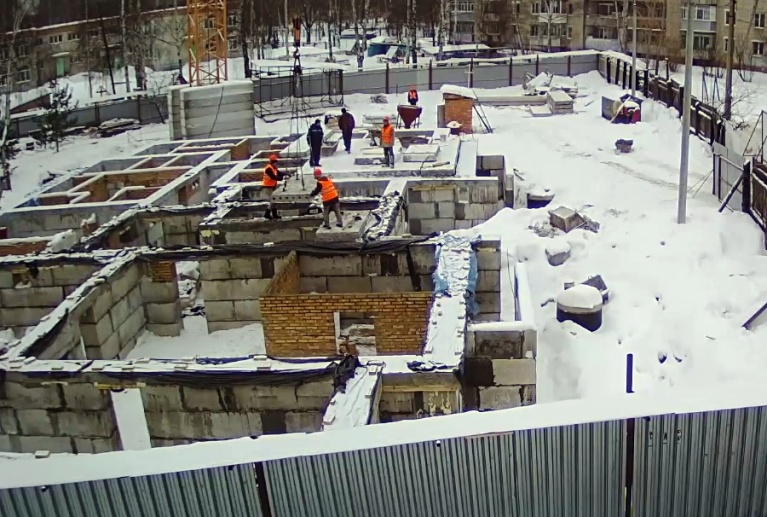

  • 19.01.2017 Монтаж ПК 21-12 в осях 7-8 Г-Е

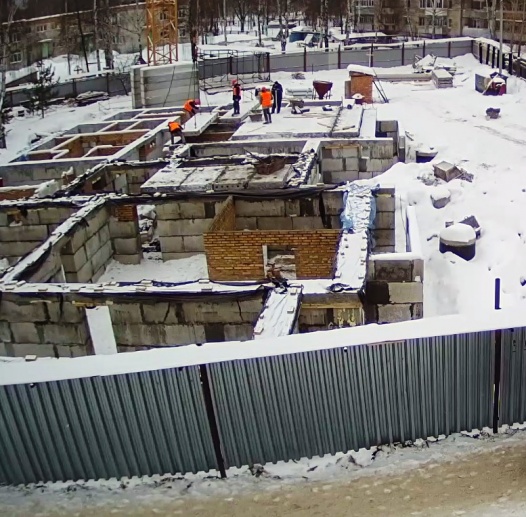

  • 19.01.2017 Монтаж плит перекрытия подвала в осях 2-8 Г-К

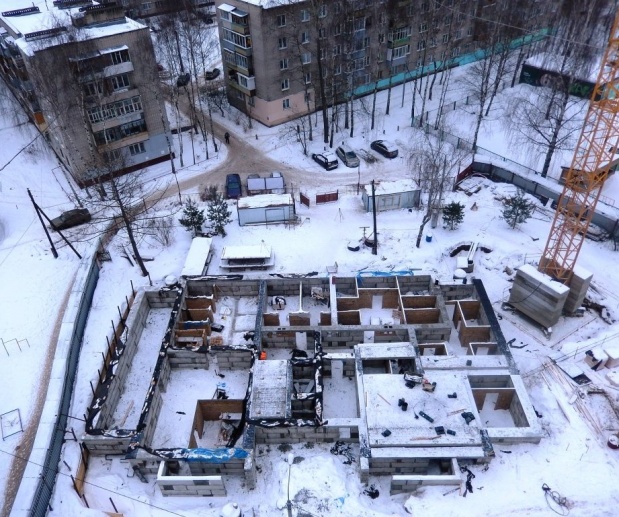

  • 23.01.2017 Выполнено 80% перегородок в подвальном этаже

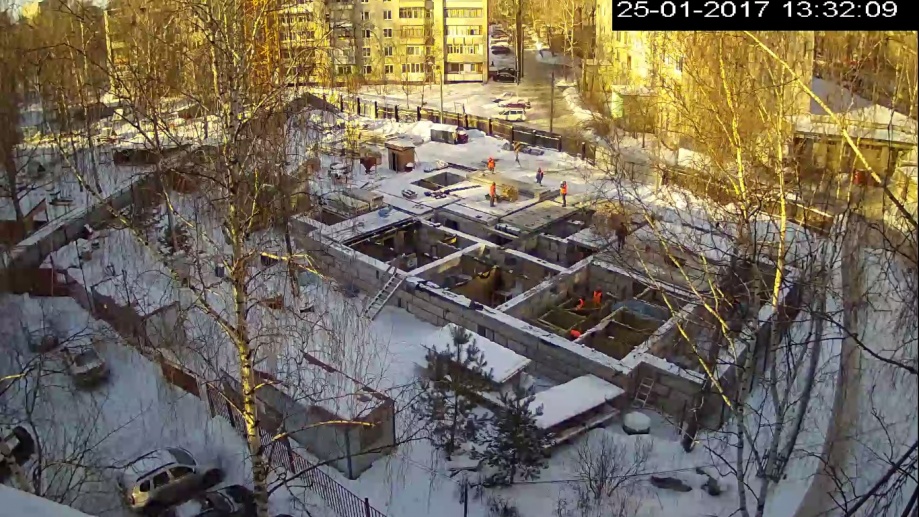

  • 25.01.2017 Монтаж плит перекрытия, устройство перегородок в подвале

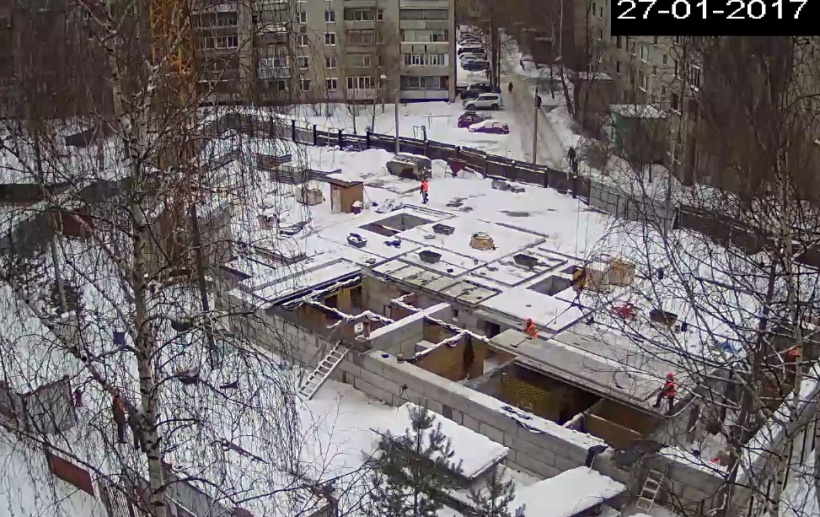

  • 27.01.2017 Монтаж плит перекрытия подвала в оси 8-9 А-Г

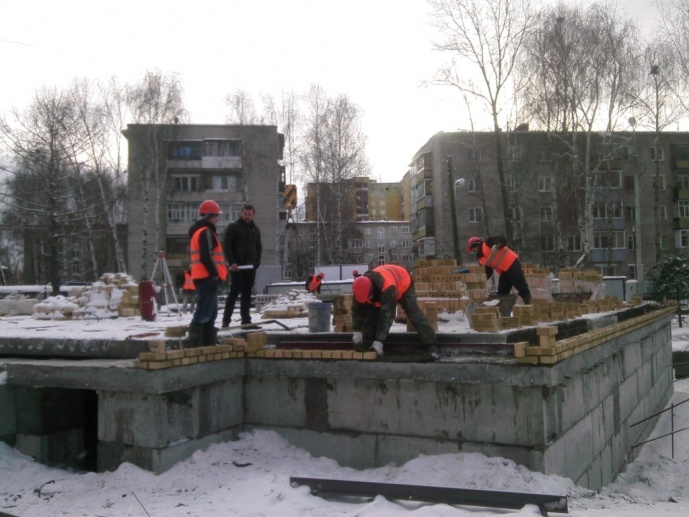

  • 01.02.2017 Начинаем кирпичную кладку стен

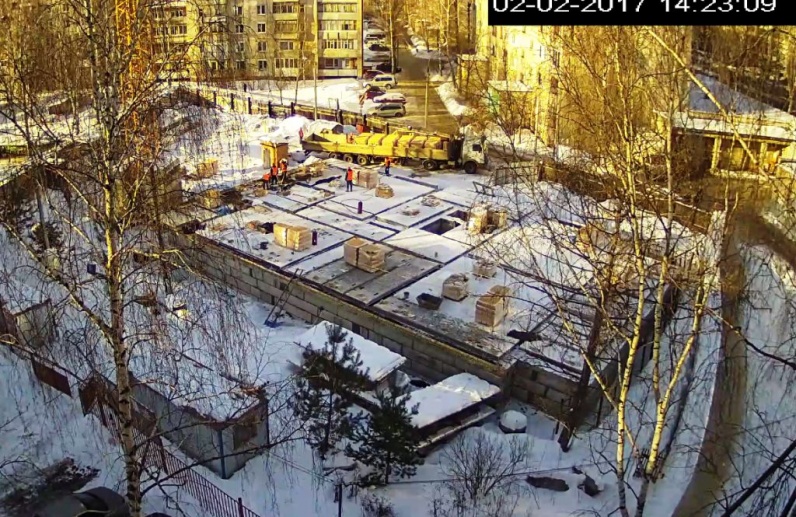

  • 02.02.2017 Своевременная поставка материала - залог стабильной работы!

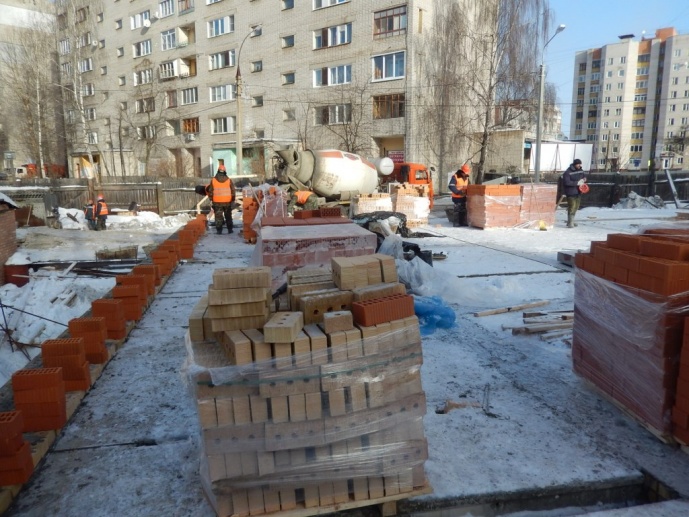

  • 08.02.2017 Раскладка кирпича

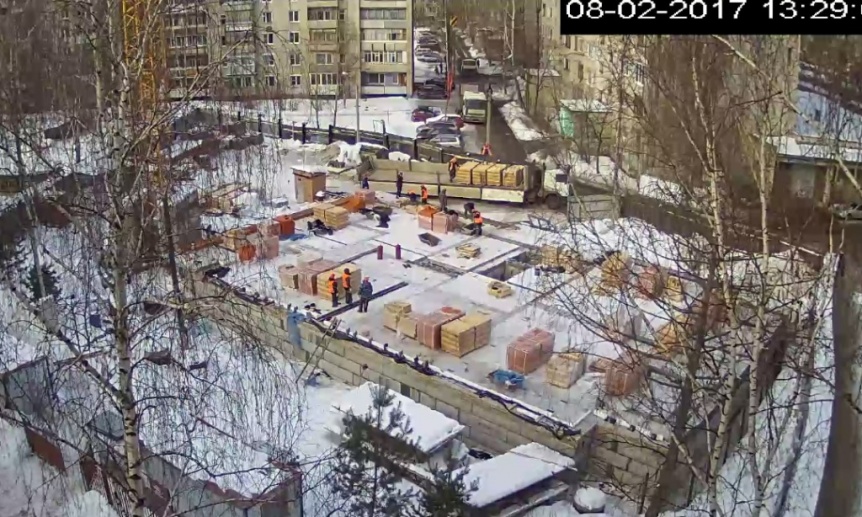

  • 08.02.2017 К работе в полную смену готовы!

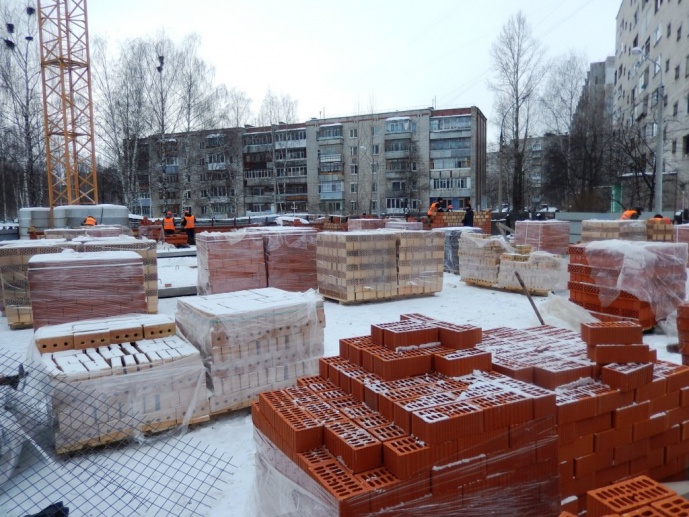

  • 10.02.2017 получен полный объем кирпича на 1-ый этаж

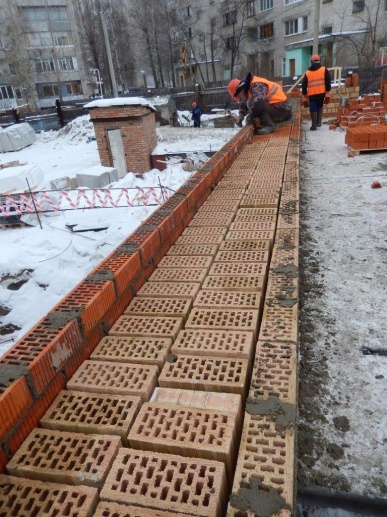

  • 10.02.2017 Состав стены - керамический кирпич, толщина 770 мм.

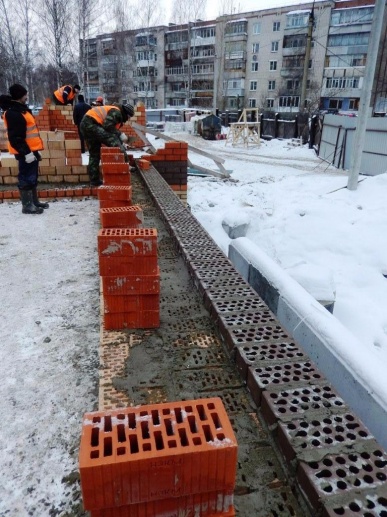

  • 10.02.2017 Устройство стен у входной группы

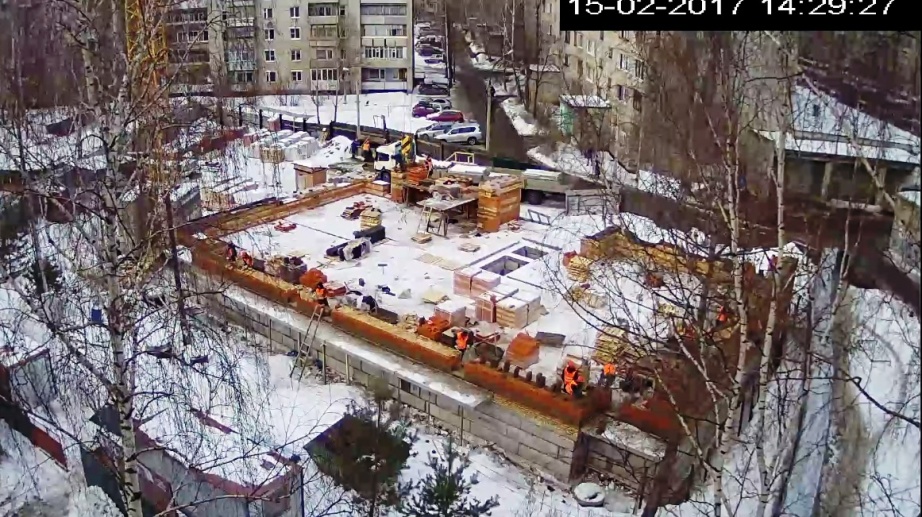

  • 15.02.2017 Устройство наружных стен в осях А-Б

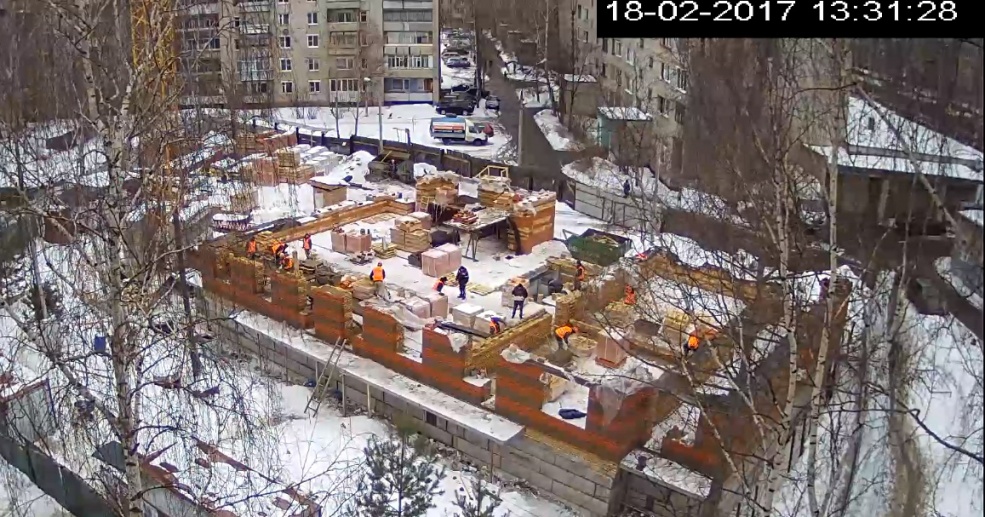

  • 18.02.2017 Отдыхали в морозы - работаем в выходные!

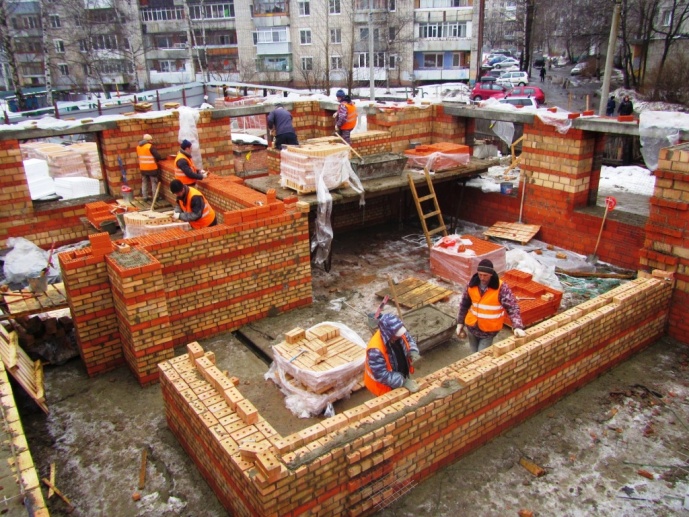

  • 03.03.2017 Возведение внутренних несущих стен в осях 2-4

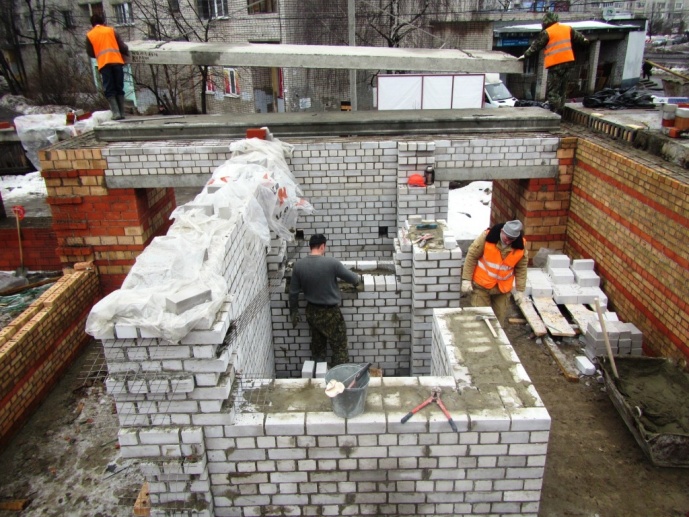

  • 03.03.2017 Устройство стен лифтовых шахт

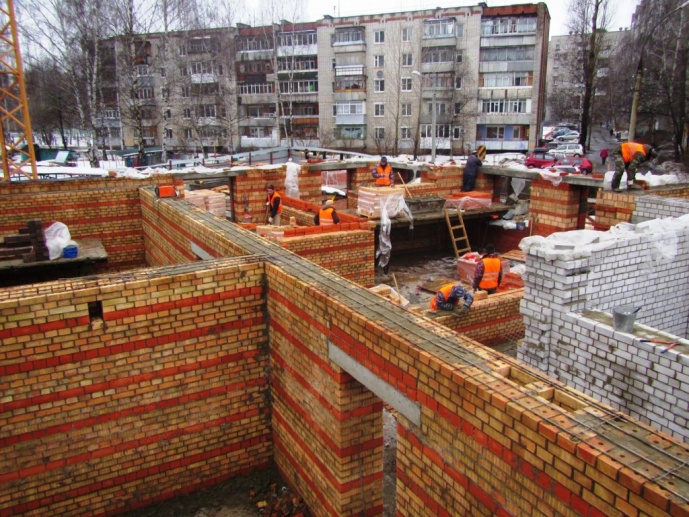

  • 03.03.2017 Завершение возведения внутренних несущих стен 1-го этажа

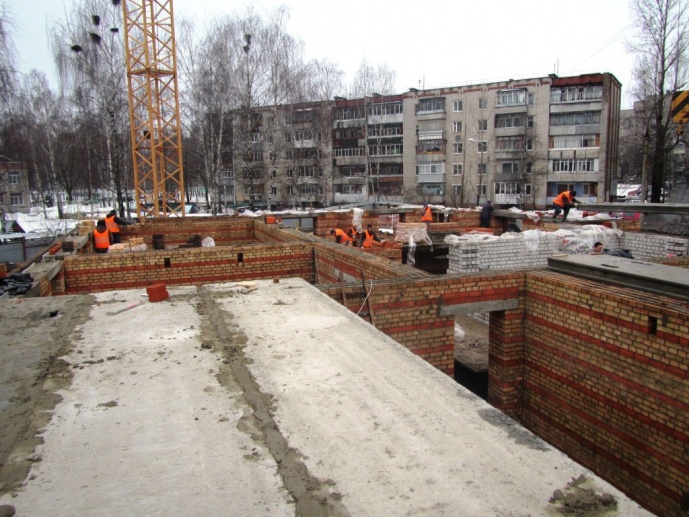

  • 03.03.2017 Монтаж плит перекрытия 1-го этажа

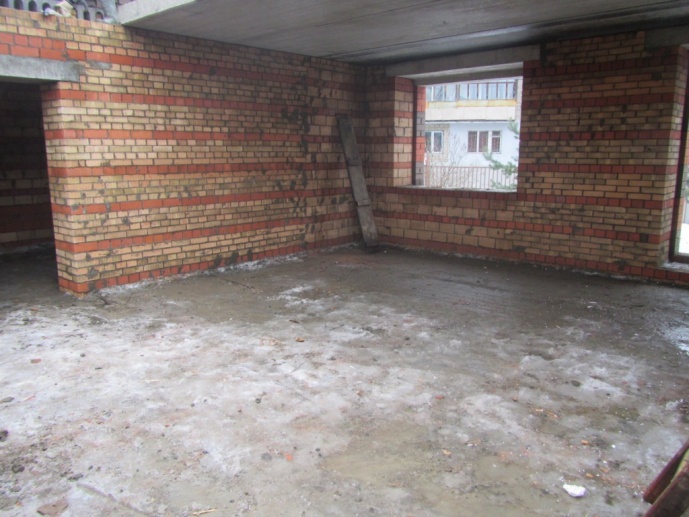

  • 03.03.2017 Будущая квартира

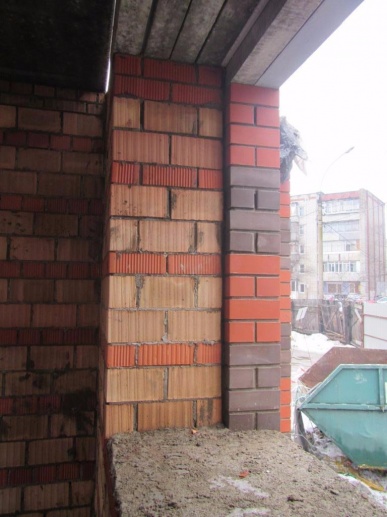

  • 03.03.2017 Оконный проем (вид сбоку)

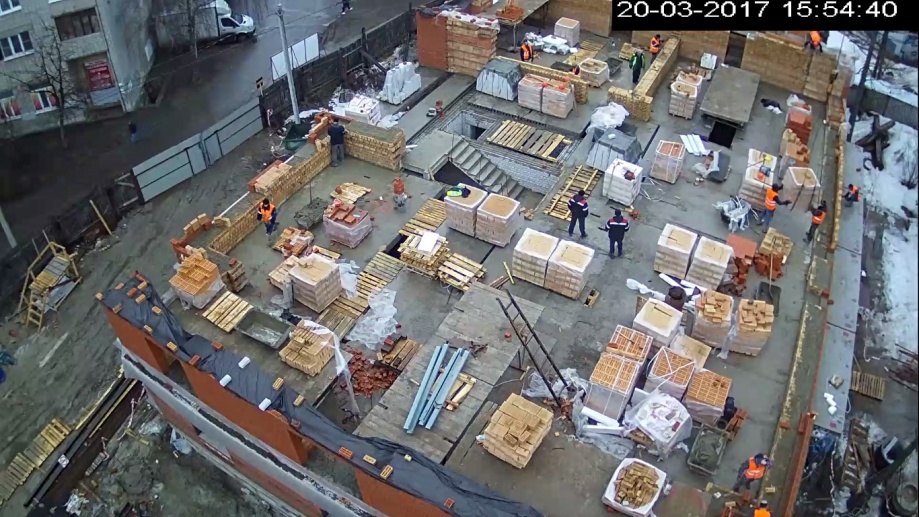

  • 20.03.2017 Работы по возведению несущих стен 2-го этажа

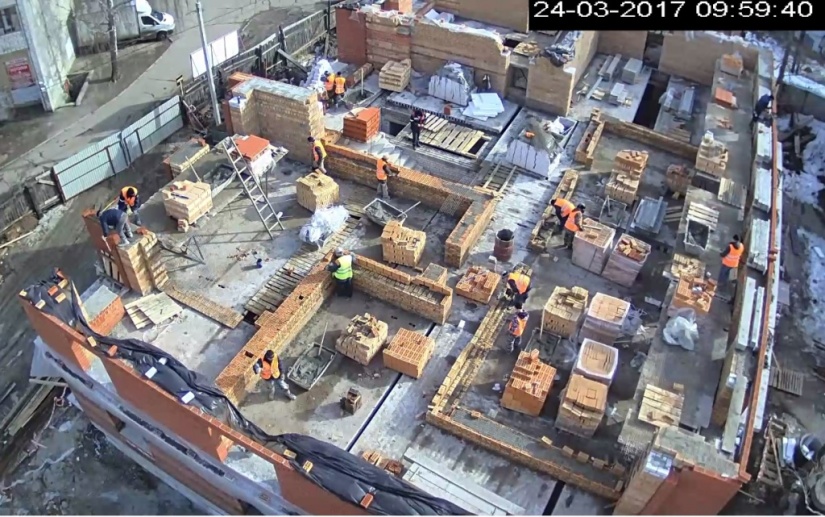

  • 24.03.2017 Возведение внутренних несущих стен 2-го этажа

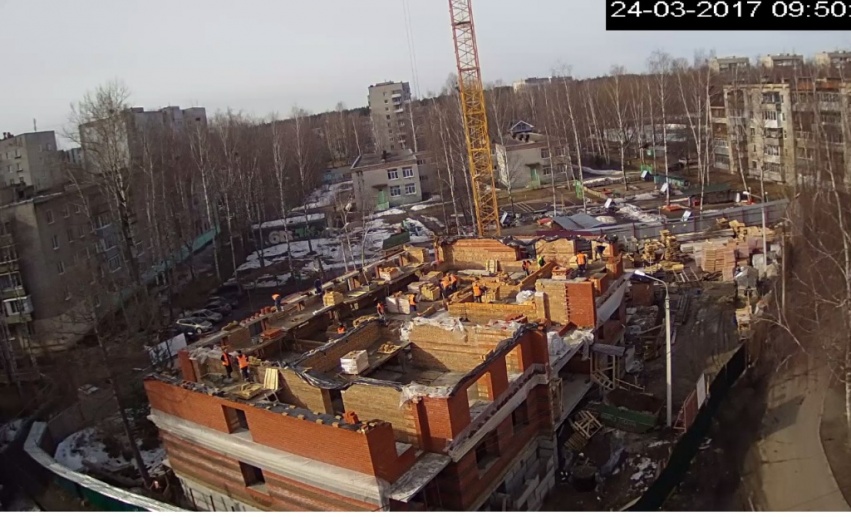

  • 24.03.2017 Завершение устройства внешних стен 2-го этажа

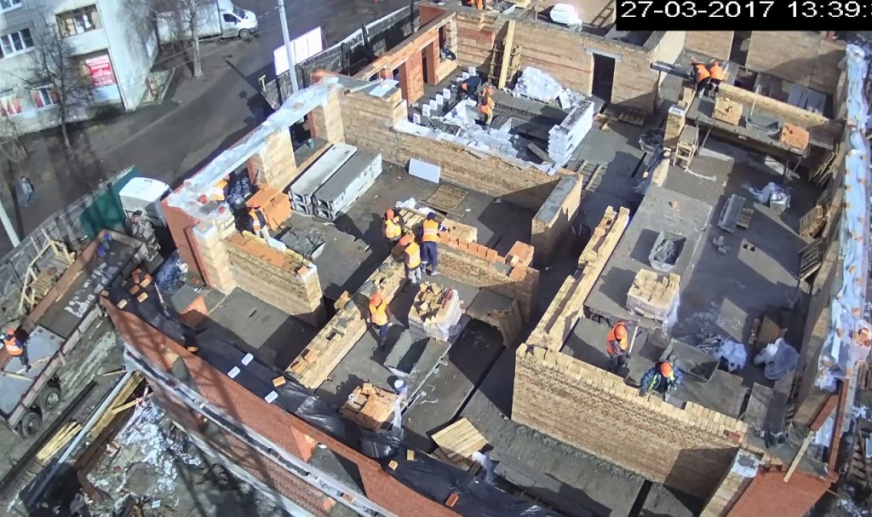

  • 27.03.2017 Завершение возведения внутренних несущих стен 2-го этажа

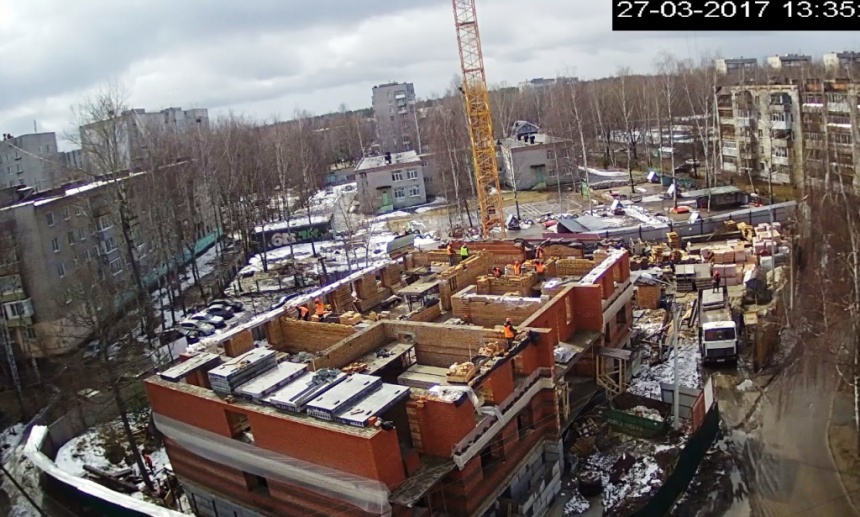

  • 27.03.2017 Монтаж плит перекрытия 2-го этажа

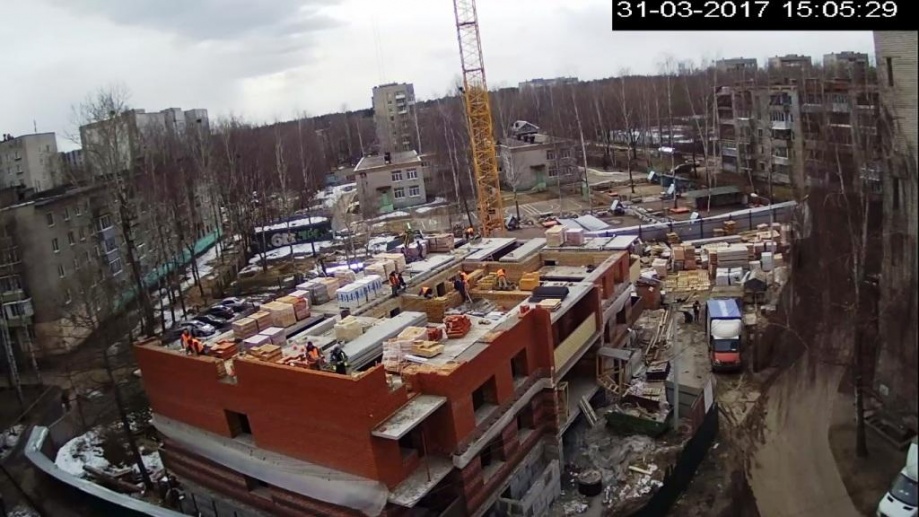

  • 31.03.2017: Начинаем монтаж внешних стен 3-го этажа

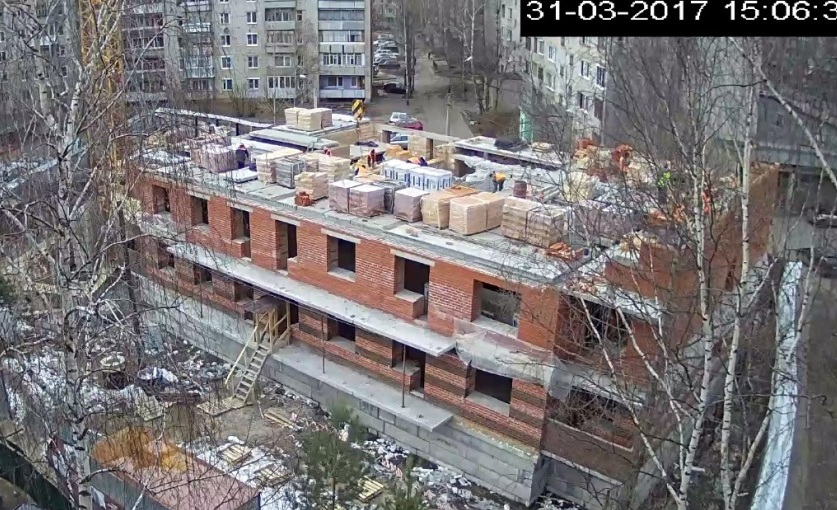

  • 31.03.2017: Завершение работ по возведению 2-го этажа

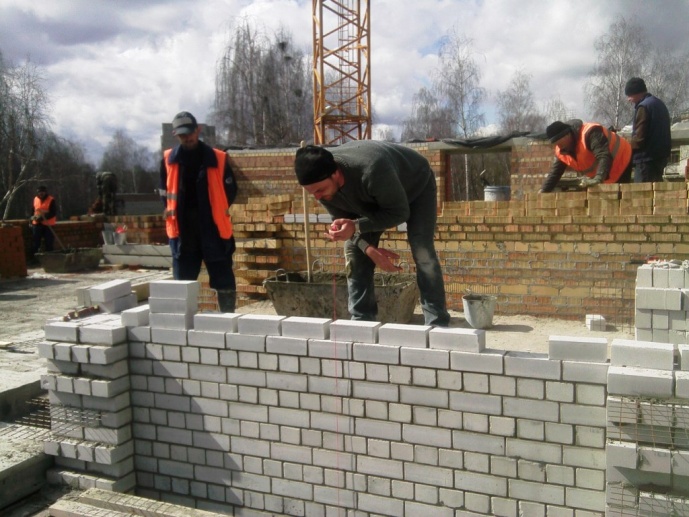

  • 12.04.2017: Проверка геометрии стен лифтовых шахт

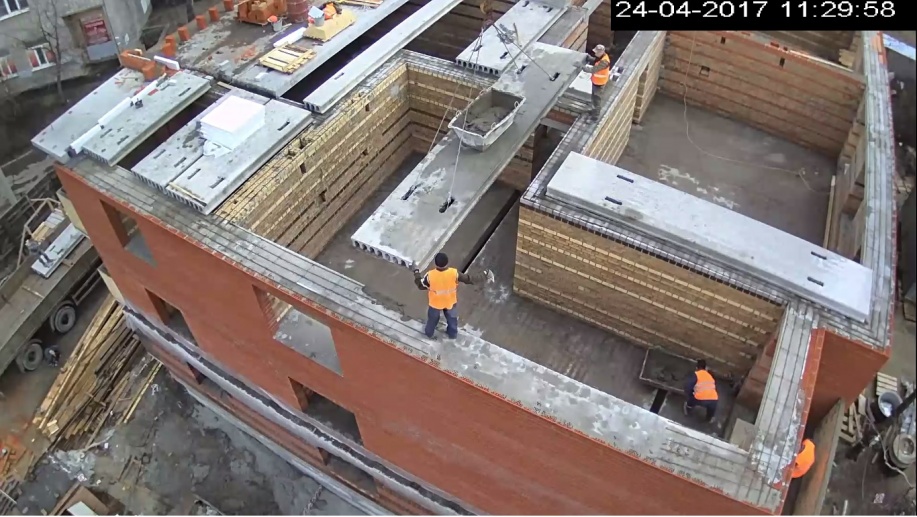

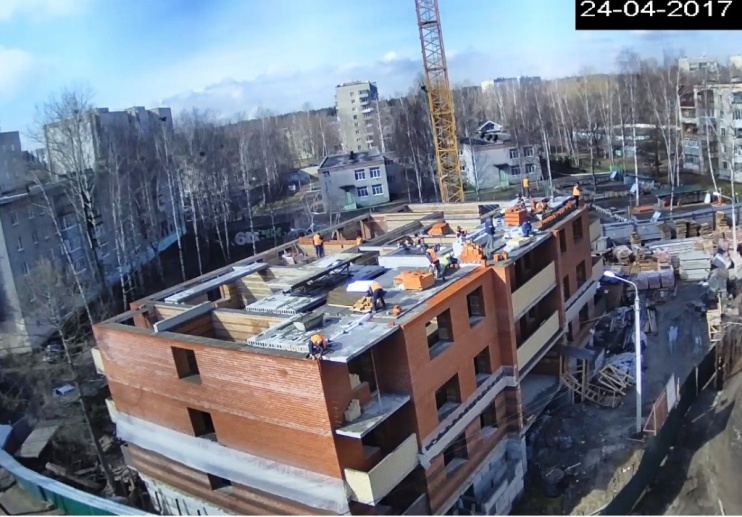

  • 24.04.2017: Монтаж плит перекрытия 3-го этажа
  • 24.04.2017: Устройство ограждений лоджий, монтаж плит перекрытий 3-го этажа
  • Контроль толщины наружных стен

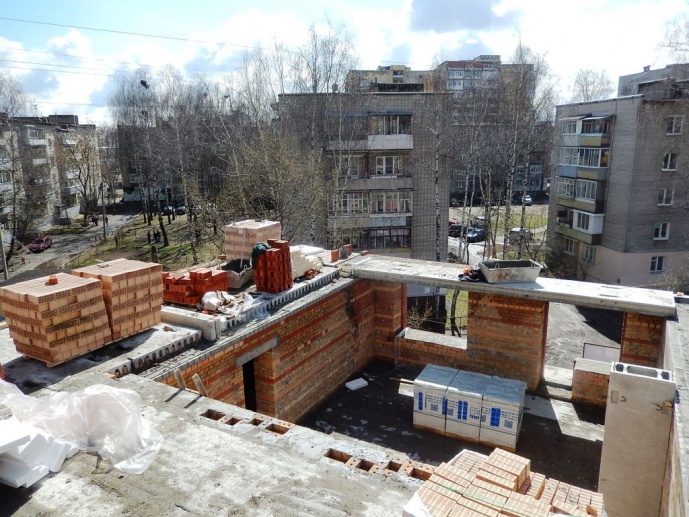

  • 28.04.2017: Завершен монтаж вентблоков и вентканалов 3-го этажа

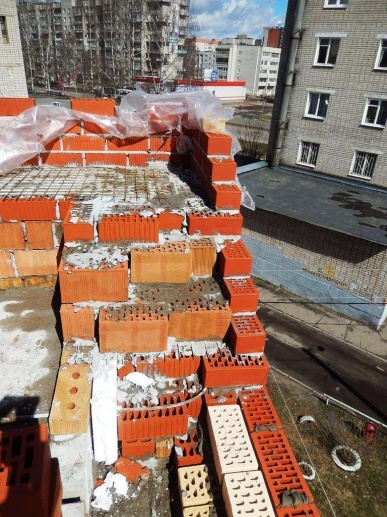

  • Конструкция внешних углов стен

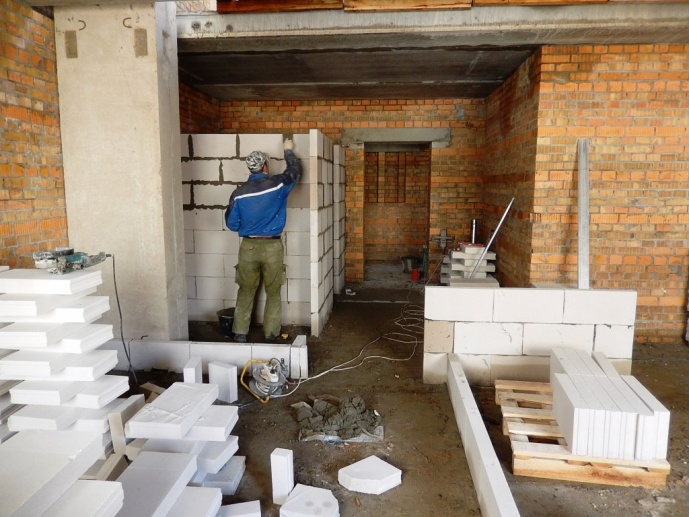

  • 28.04.2017: Начало работ по устройству внутренних перегородок

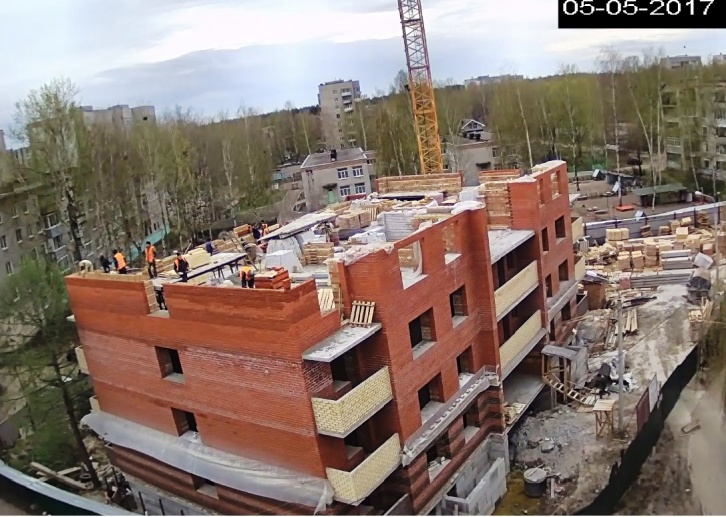

  • 05.05.2017: Завершение устройства внешних стен 4-го этажа в осях 1-10 Б-К

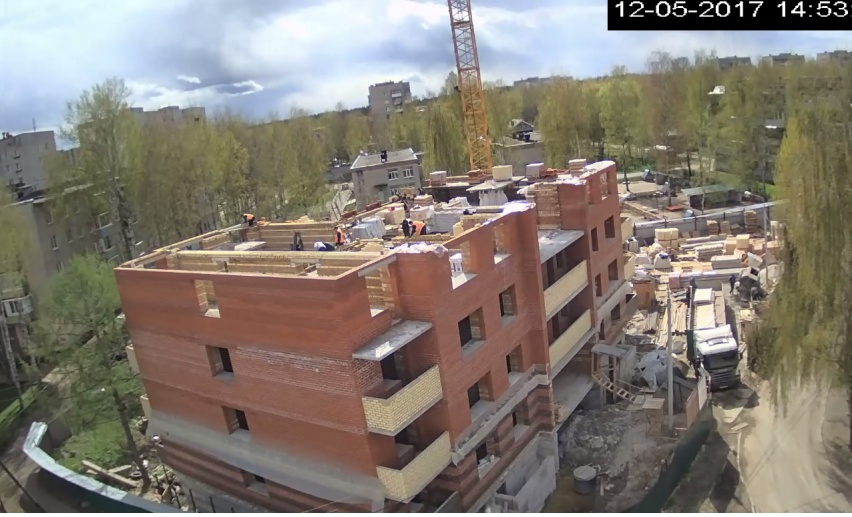

  • 12.05.2017: Завершение устройства наружных и внутренних стен 4 -го этажа в осях 8-10

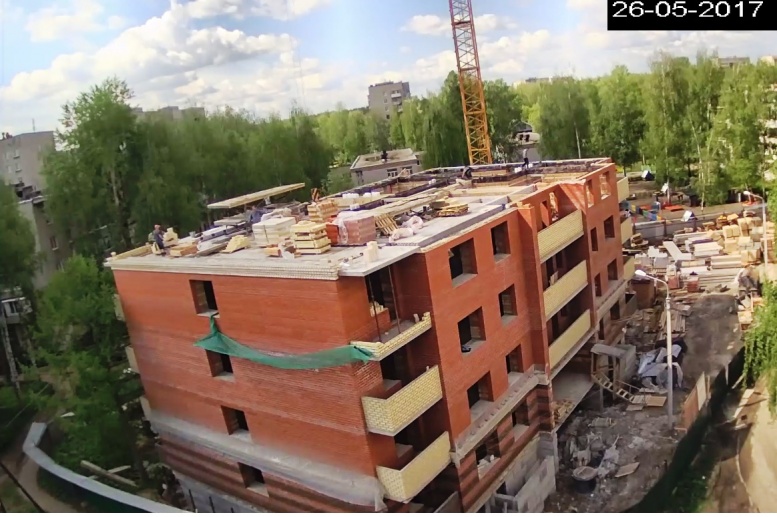

  • 26.05.17: Завершено перекрытие 4-го этажа в осях 8-10

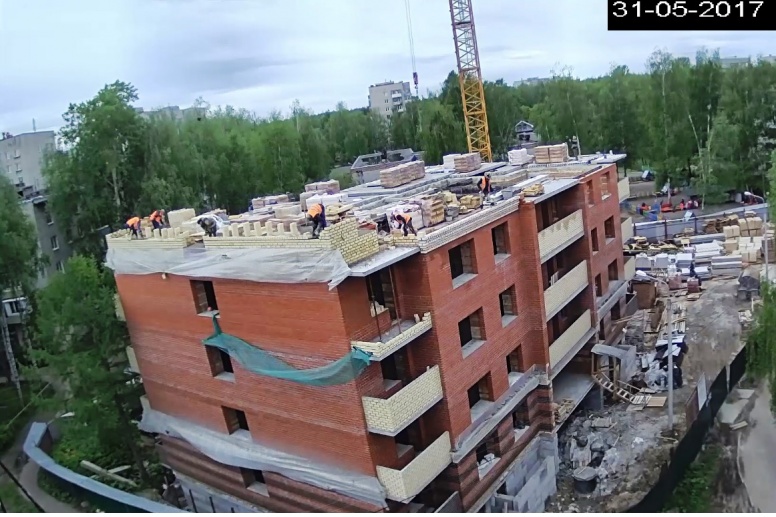

  • 31.05.2017: Устройство наружных стен 5-го этажа

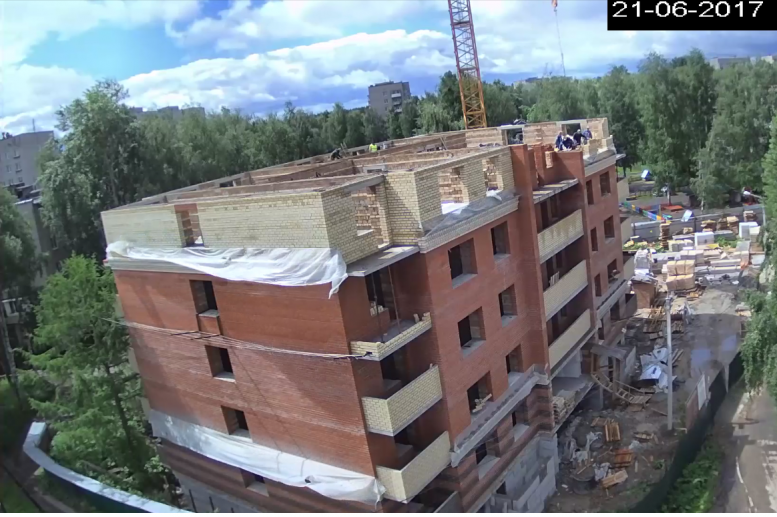

  • 21.06.2017: Завершение работ по устройству стен 5-го этажа

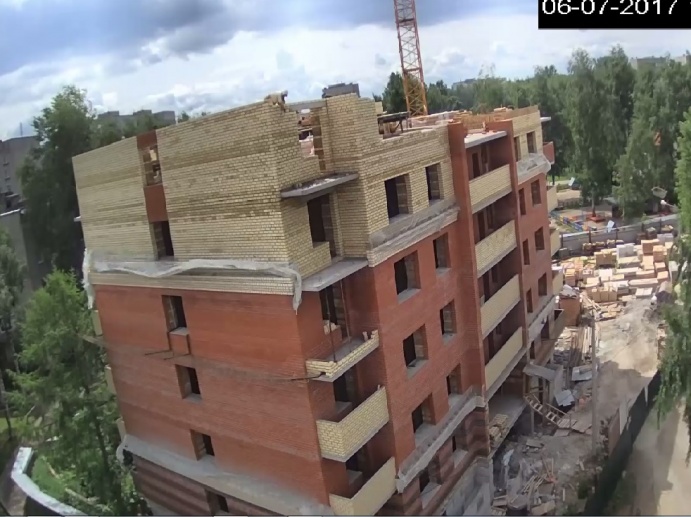

  • 06.07.2017: Устройство наружных стен 6-го этажа

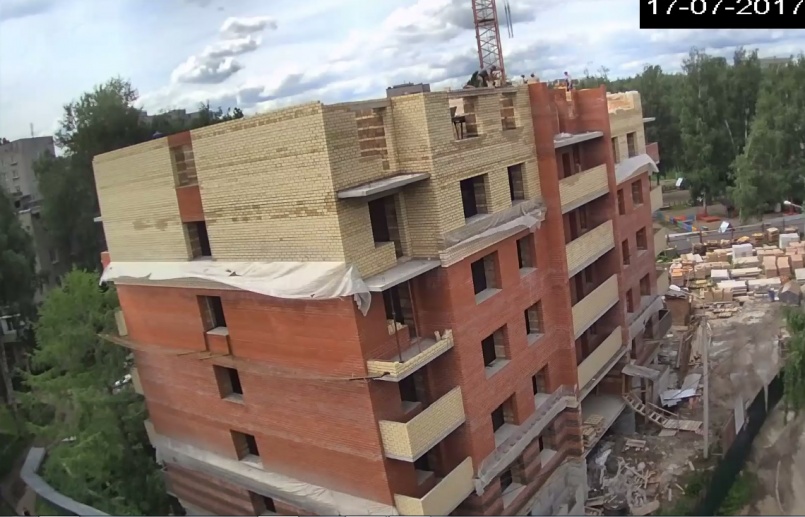

  • 17.07.2017: Выполнено 80% работ по устройству стен 6-го этажа

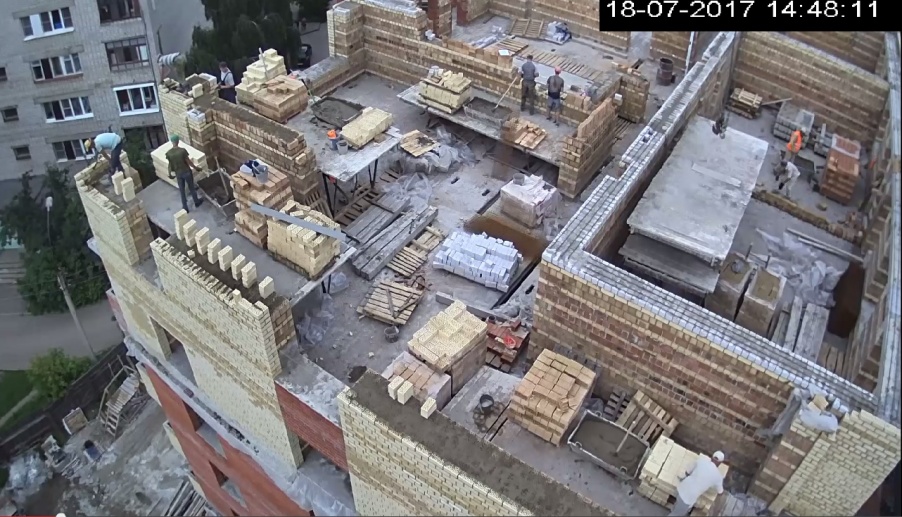

  • 18.07.2017: Завершение работ по устройству стен 6-го этажа

  • 20.07.2017: Устройство сетей ливневой (дождевой) канализации
  • 20.07.2017: Армопояс 6-го этажа

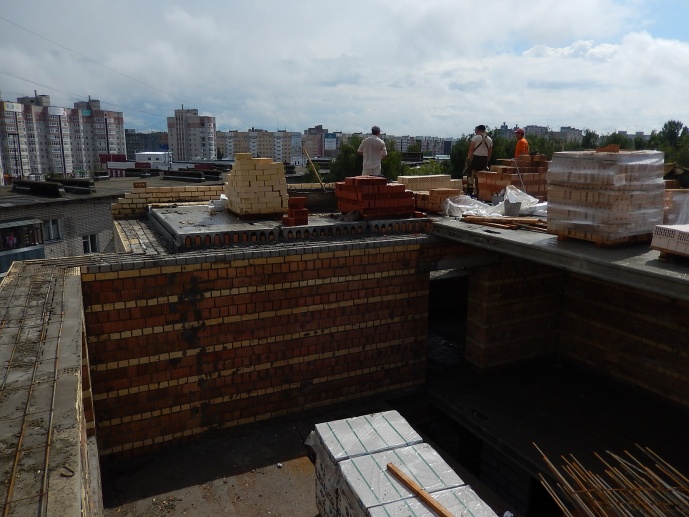

  • 20.07.2017: Монтаж плит перекрытия 6-го этажа

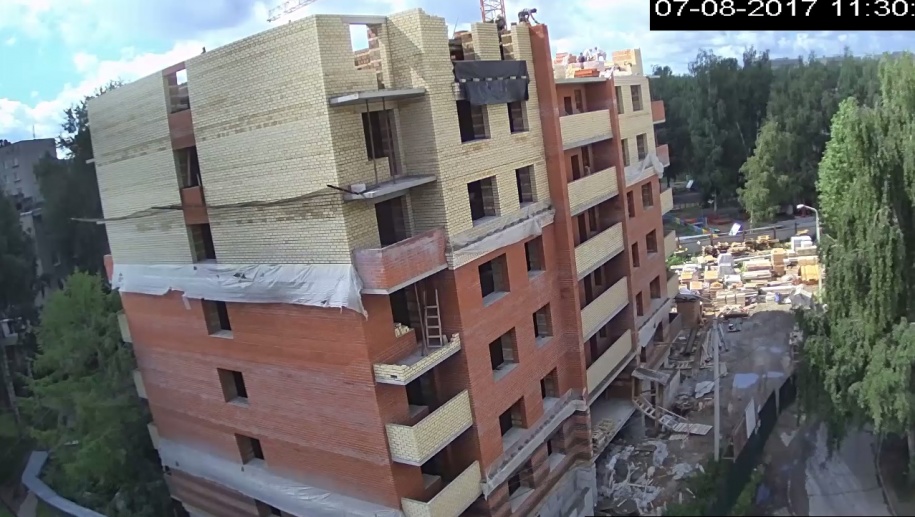

  • 07.08.2017: Устройство наружных стен 7-го этажа

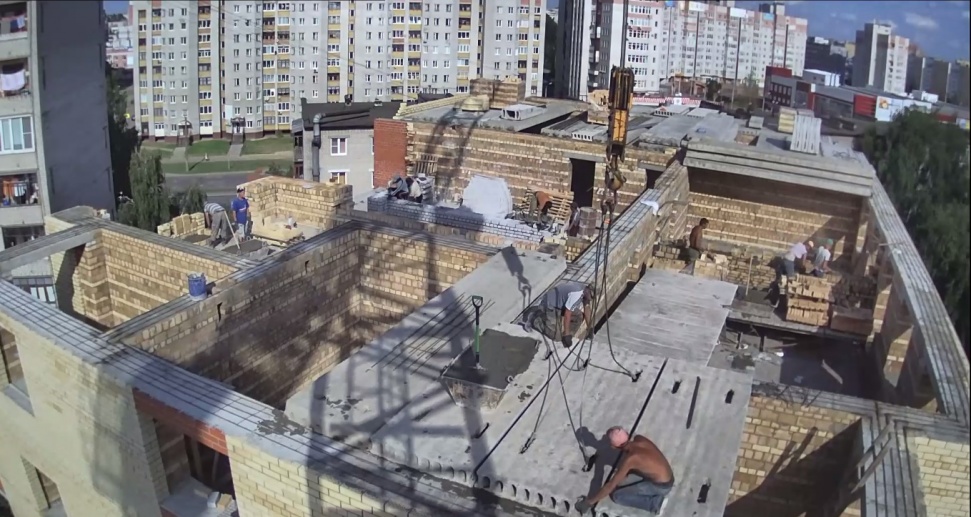

  • 17.08.2017: Монтаж плит перекрытия 7-го этажа

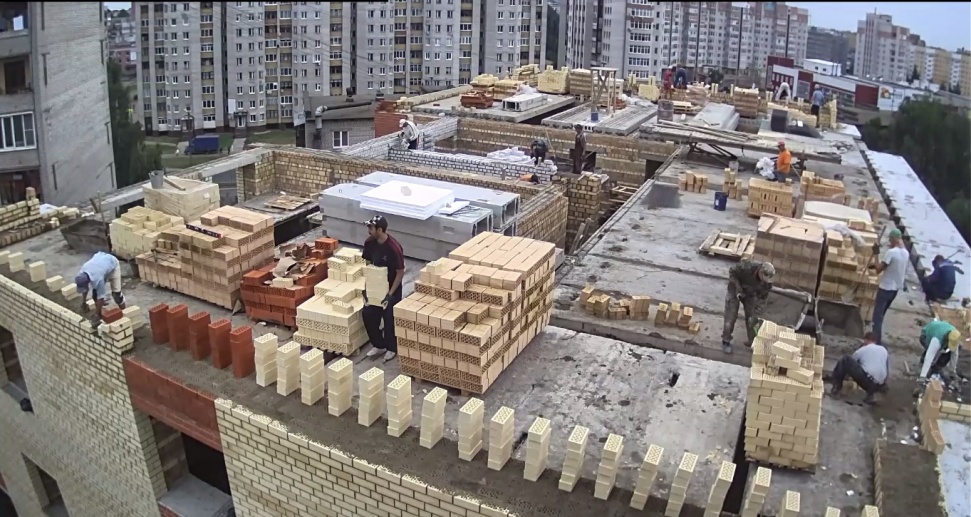

  • 23.08.2017: Устройство наружных стен 8-го этажа

  • 29.08.2017: Устройство дополнительной защиты вертикальной гидроизоляции подвала

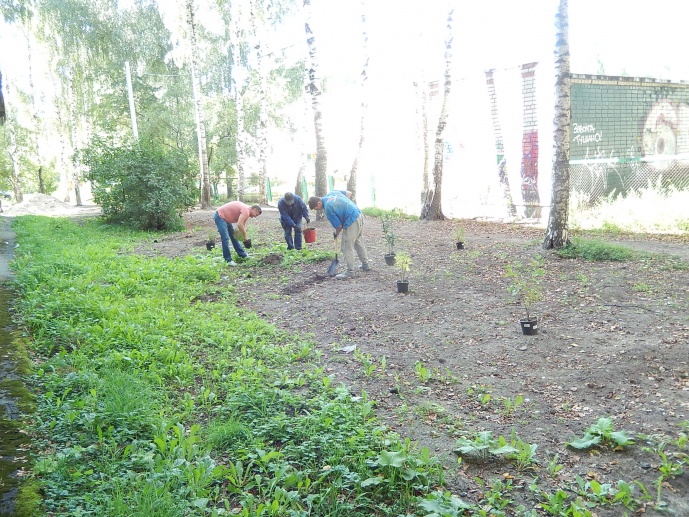

  • 01.09.2017: Озеленение территории ул. Ляпидевского, д.21 по просьбе жителей

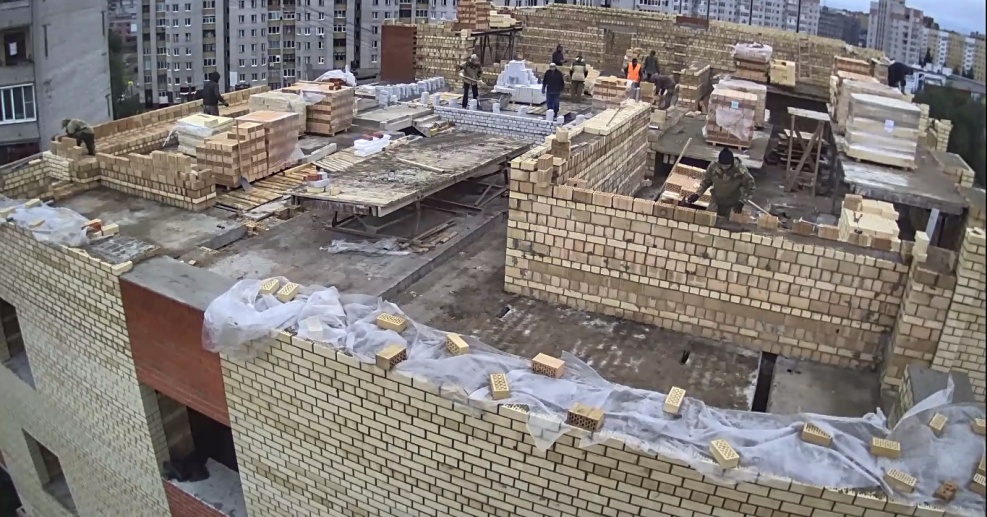

  • 06.09.2017: Возведено 50% 8-го этажа

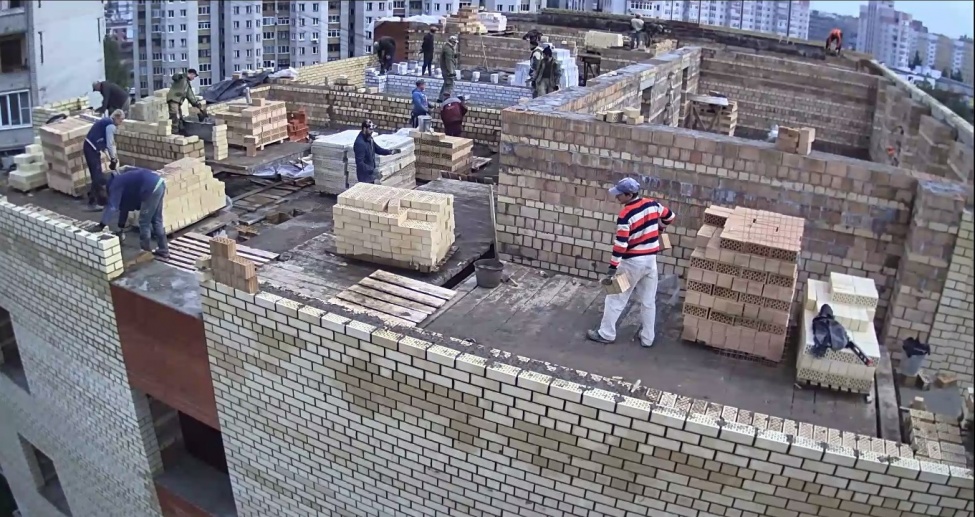

  • 11.09.2017: Завершение работ по устройству стен 8-го этажа
  • 19.09.2017: Выполнены подготовительные работы для устройства монолитного пояса стен
  • 03.10.2017: Устройство стен 9-го этажа
  • Инфраструктура вблизи дома
  • Детсад №6 (логопедический) рядом с домом

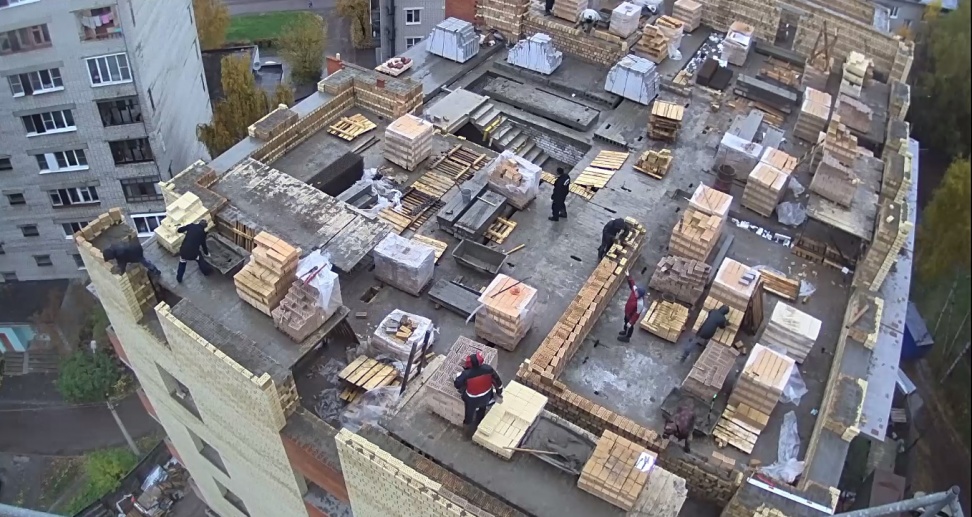

  • 12.10.2017: Работаем по графику, несмотря на погоду.

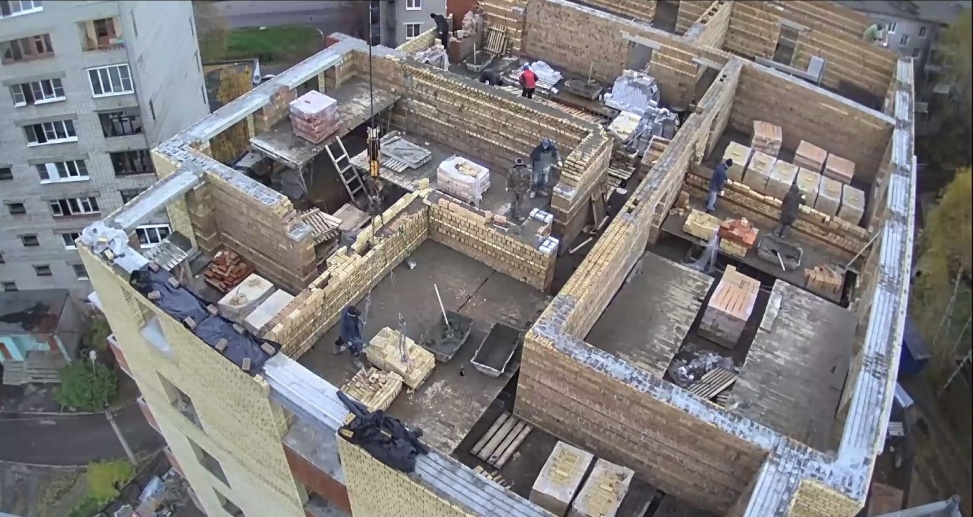

  • 19.10.2017: Завершение работ по устройству стен 9-го этажа

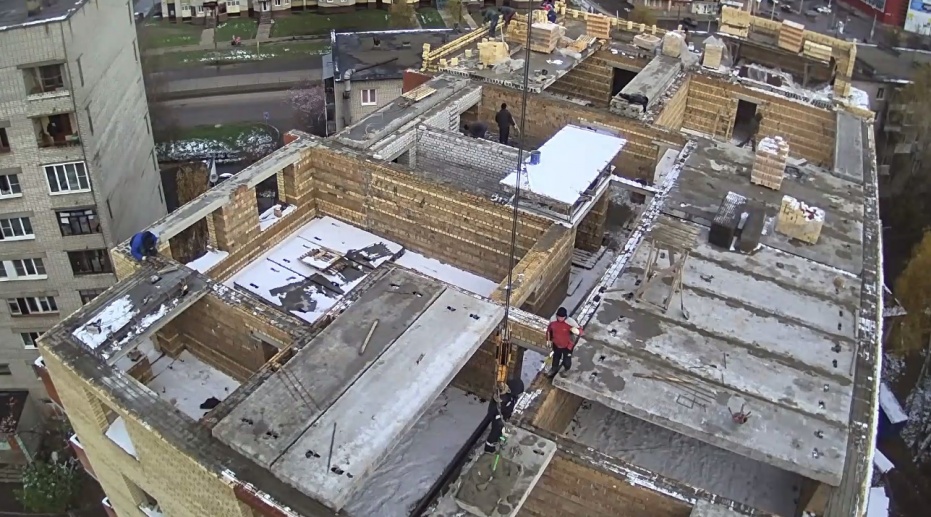

  • 24.10.2017: Устройство перекрытий 9-го этажа

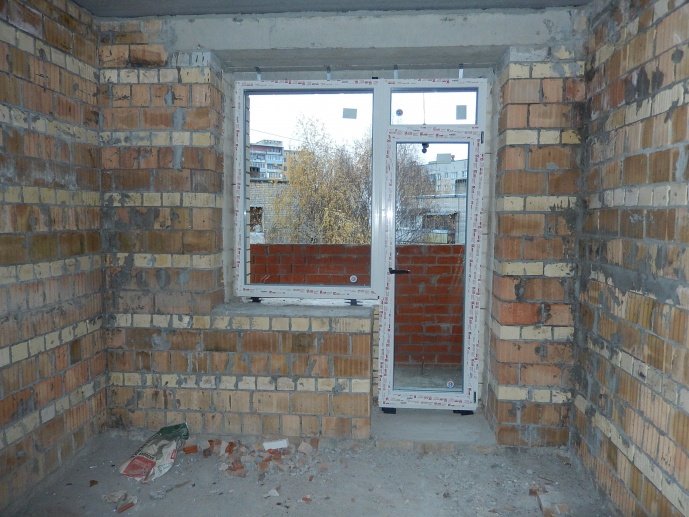

  • 25.10.2017: Приступили к монтажу окон и балконных блоков
  • Остекление выполняется конструкциями с функцией энергосбережения

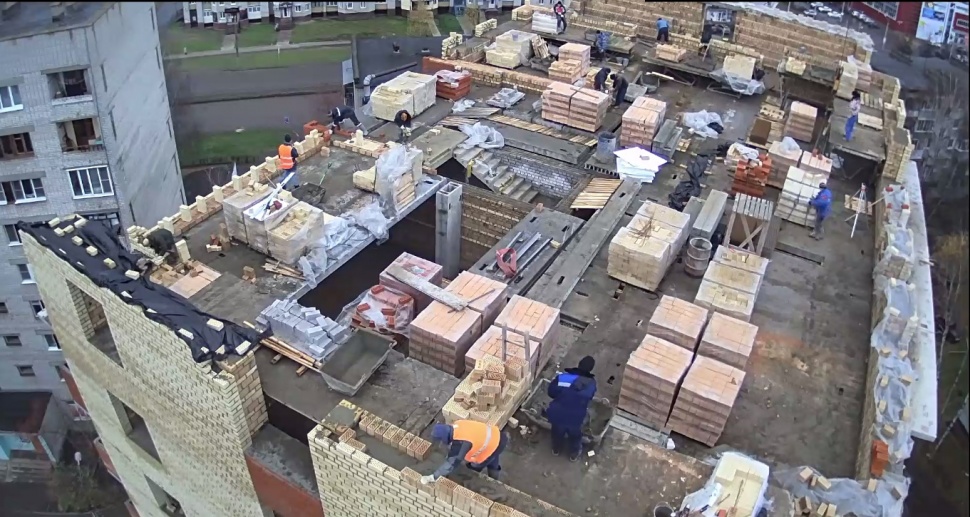

  • 07.11.2017: Устройство стен 10-го этажа

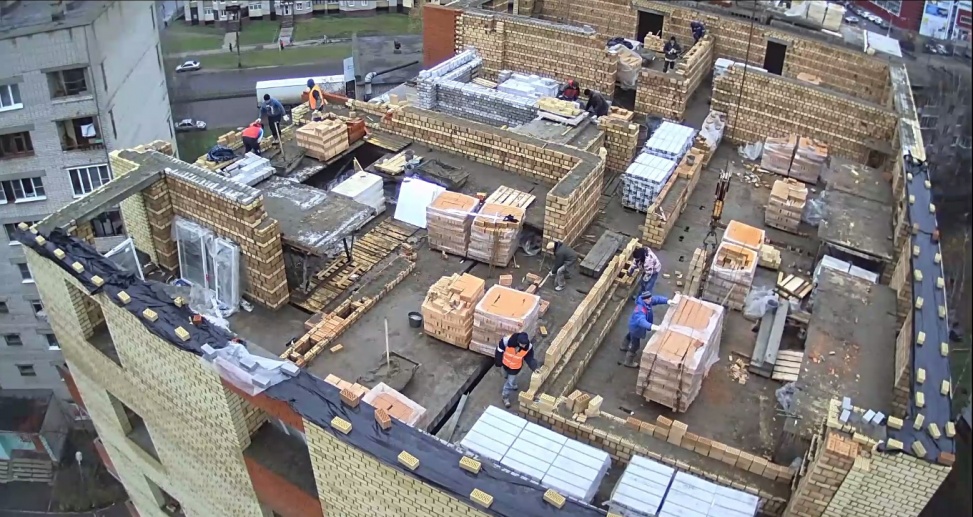

  • 13.11.2017: завершение работ по устройству стен 10-го этажа

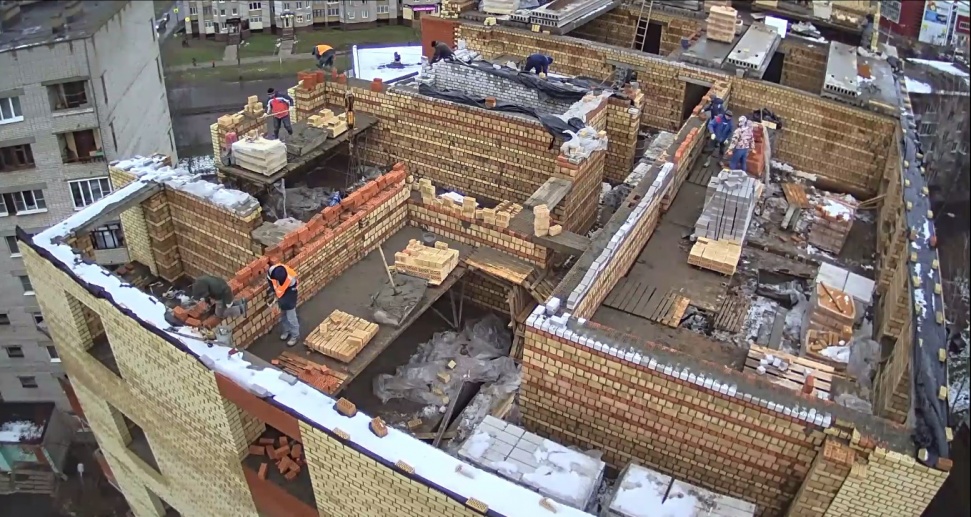

  • 17.11.2017: Подготовка к перекрытию 10-го этажа в осях 1-8

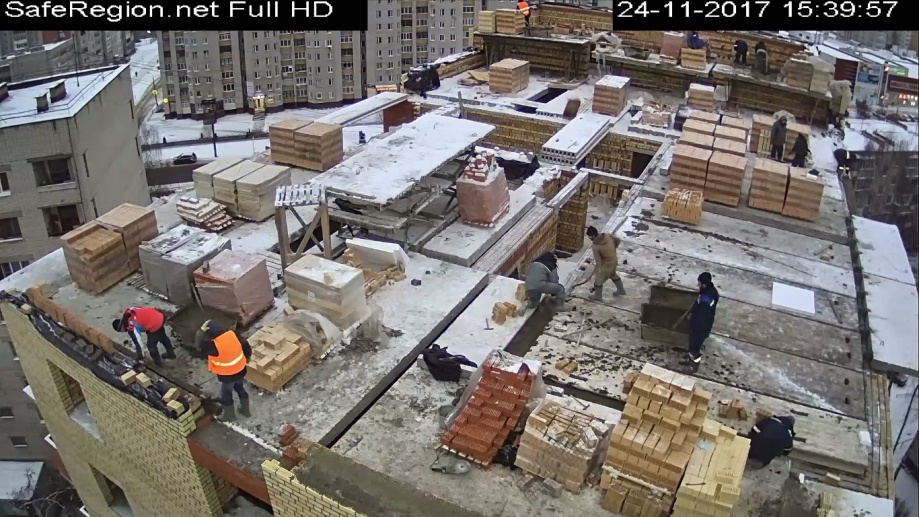

  • 24.11.2017: Устройство наружных стен 11-го этажа

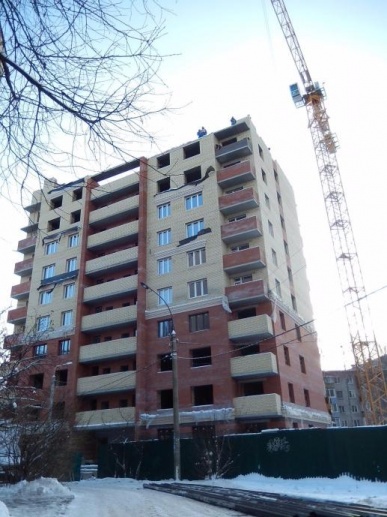

  • 29.11.2017: Выполнено 70% общестроительных работ
  • 29.11.2017: Выполняем работы по присоединению к сетям водоотведения

  • 29.11.2017: Работы по присоединению к сети газоснабжения

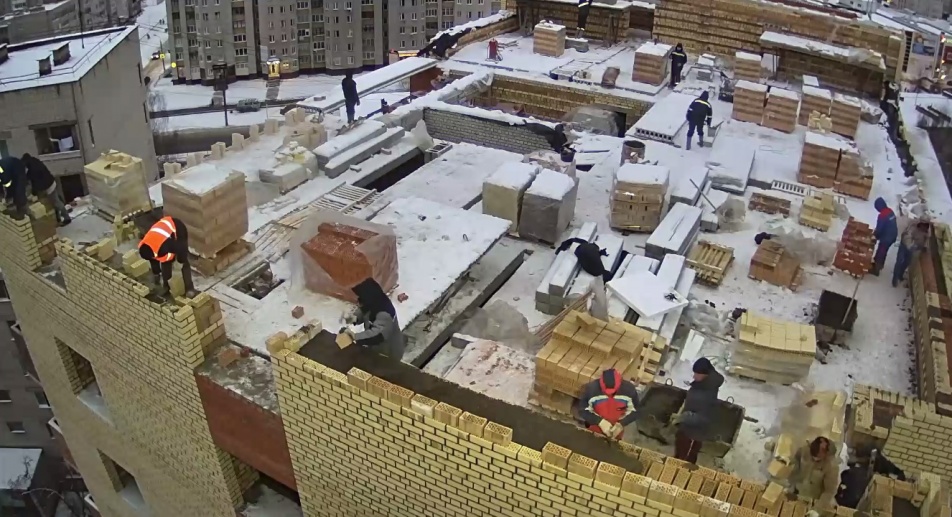

  • 29.11.2017: Устройство стен 11-го этажа
  • 04.12.2017: Работы по присоединению к сетям водоснабжения

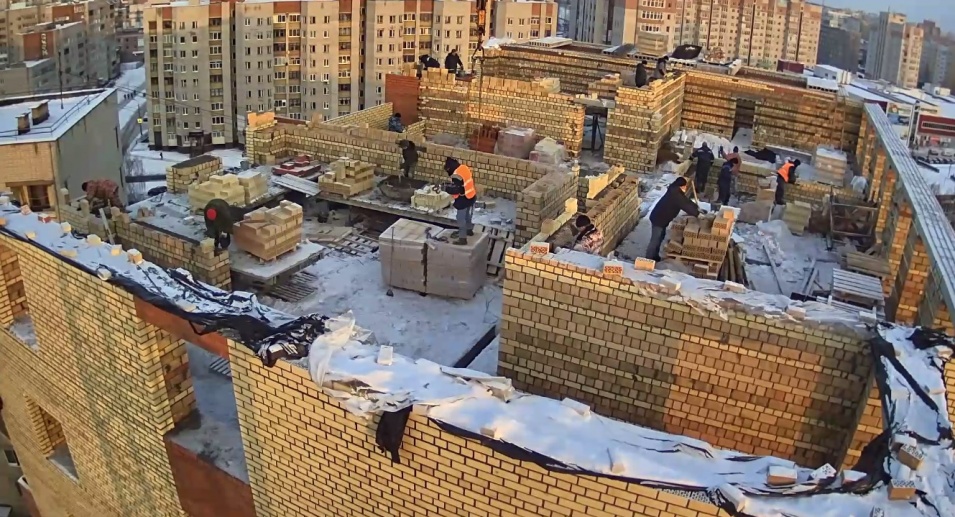

  • 07.12.2017: Начинаем перекрытие 11-го эт. в осях 9-10

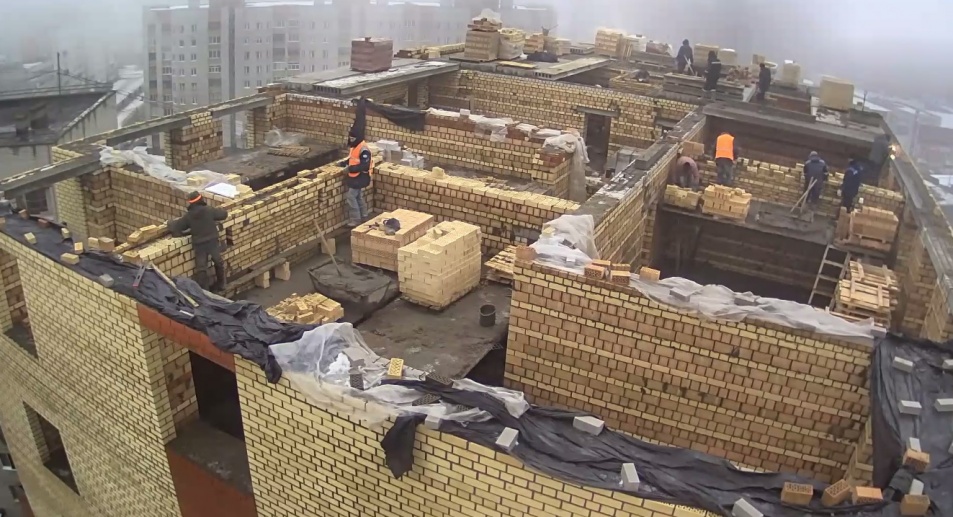

  • 14.12.2017: Работы по перекрытию 11-го этажа

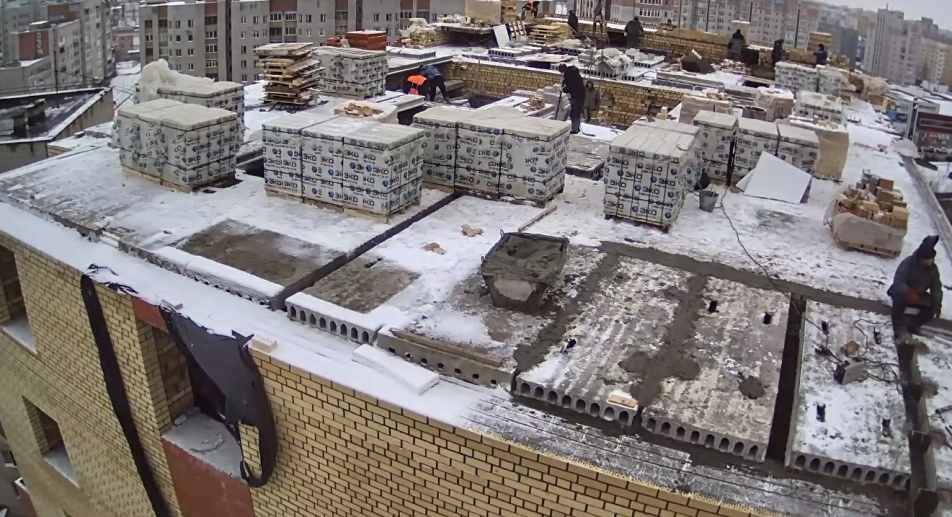

  • 18.12.2017: Завершаем перекрытие 11-го этажа

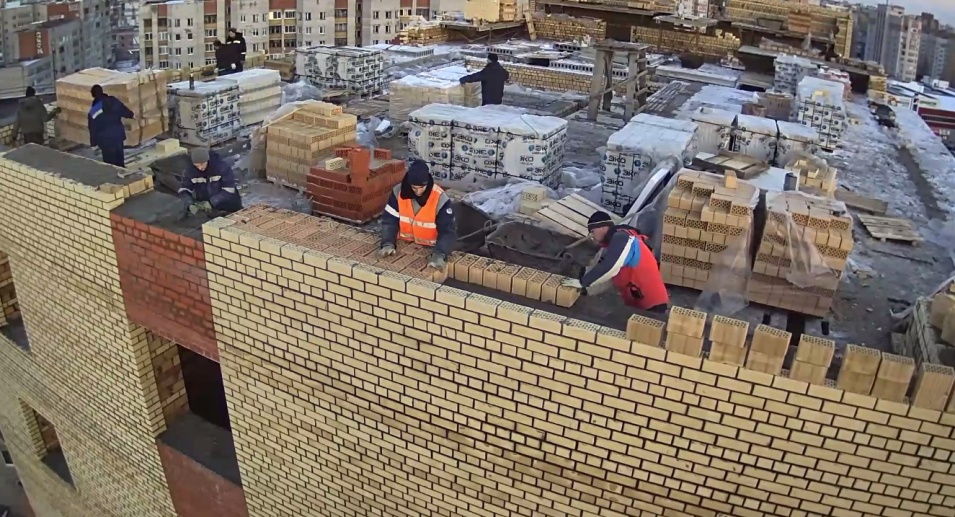

  • 22.12.2017: Устройство наружных стен 12-го этажа
  • 09.01.2018: Приступили к монтажу электропроводки в квартирах

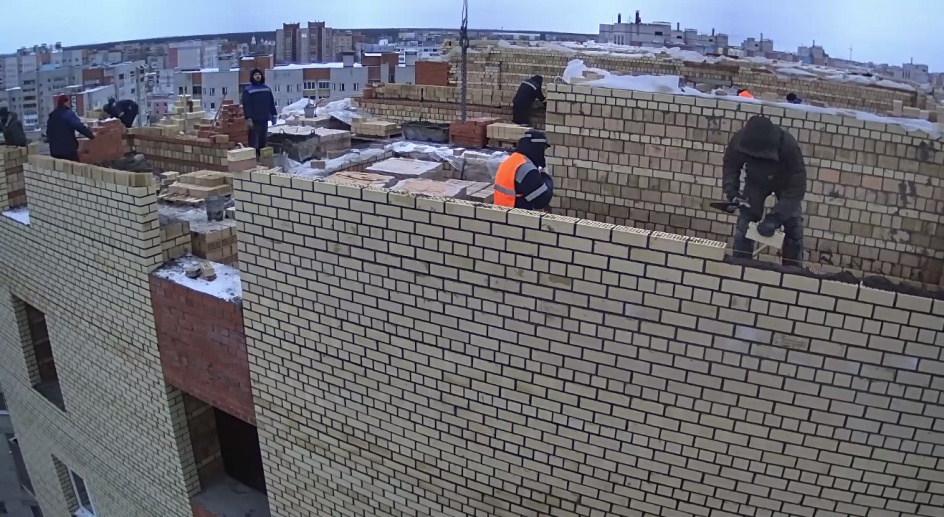

  • 12.01.2018: завершение работ по устройству стен 12-го этажа

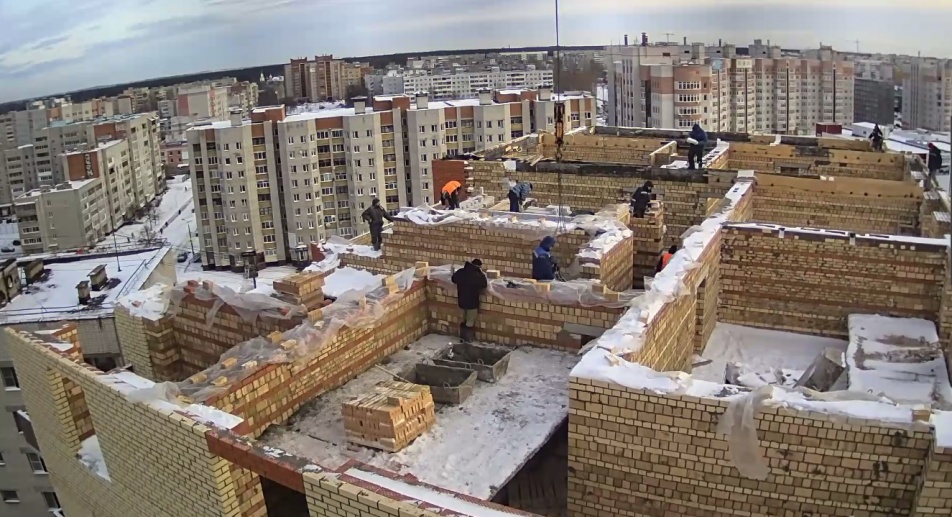

  • 19.01.2018: Завершение подготовки для устройства монолитного пояса 12-го этажа

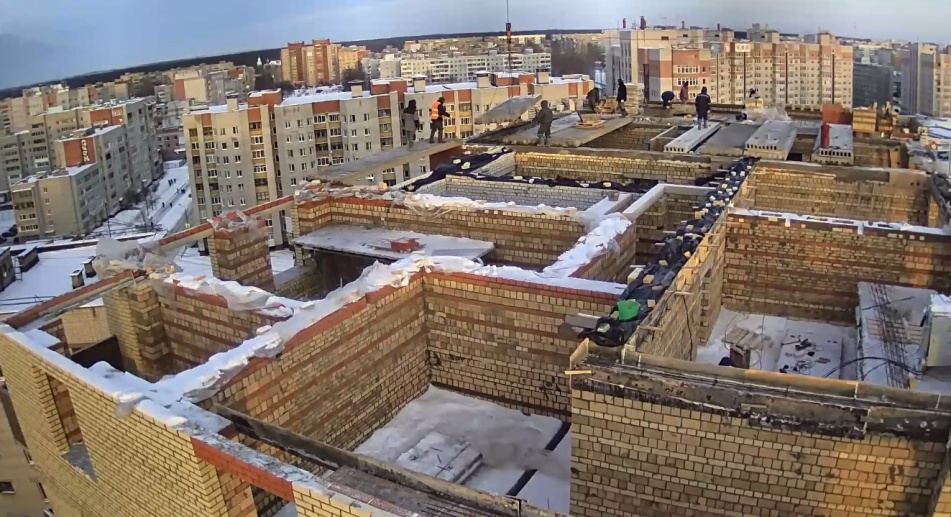

  • 25.01.2018: Монтаж перекрытий 12-го этажа
  • 30.01.2018: Устройство стен технического этажа

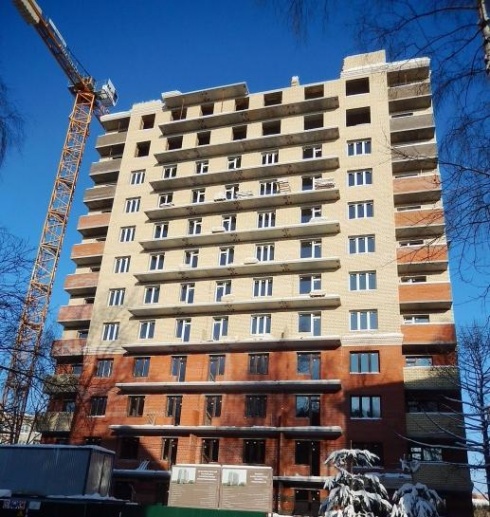

  • 06.02.2018: Возведено 12 эт, выполняются работы по устройству стен технического этажа

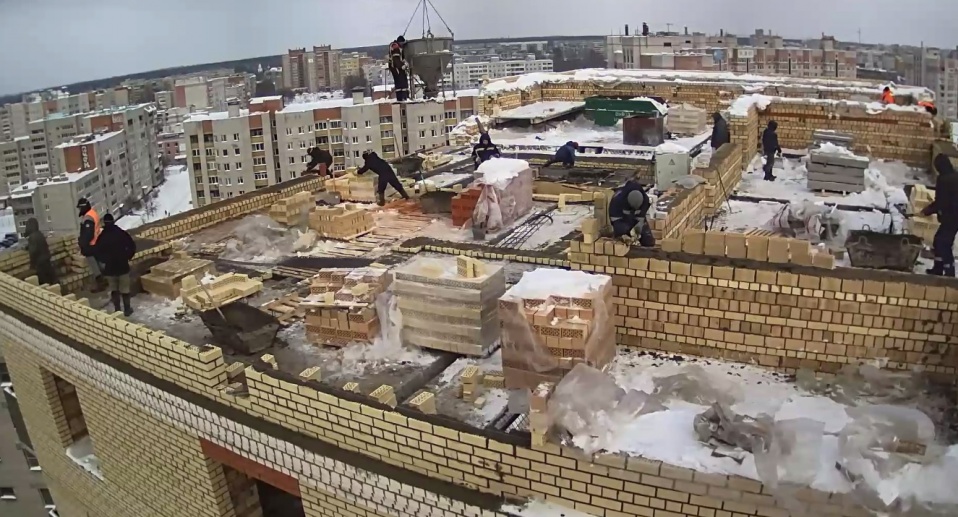

  • 09.02.2018: Возведено 50% технического этажа

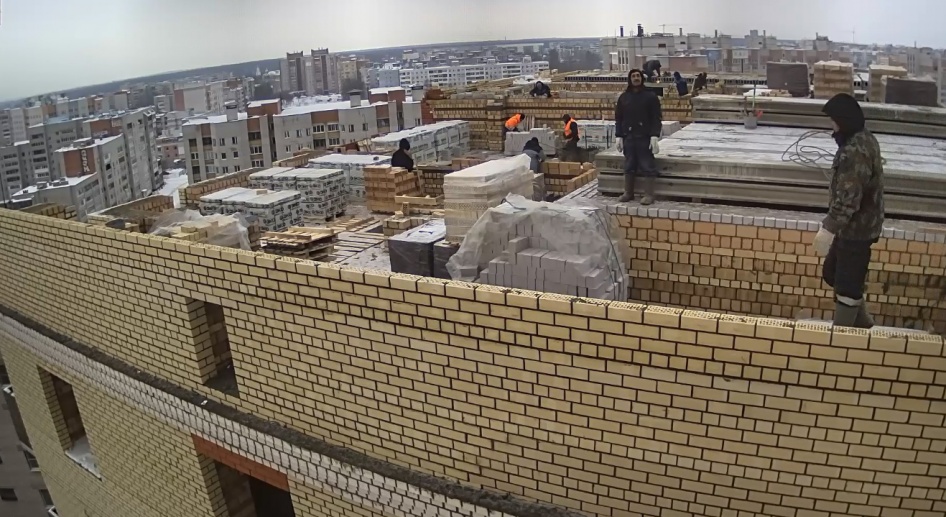

  • 16.02.2018: Начали перекрытие технического этажа

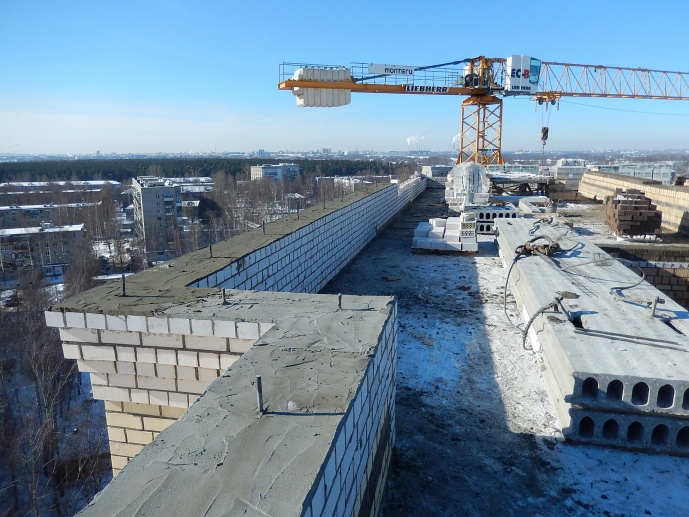

  • 02.03.2018:Завершение работ по устройству перекрытий технического этажа
  • 12.03.2018: Приступили к остеклению лоджий
  • 16.03.2018: Монтаж ограждений балконов, остекление лоджий

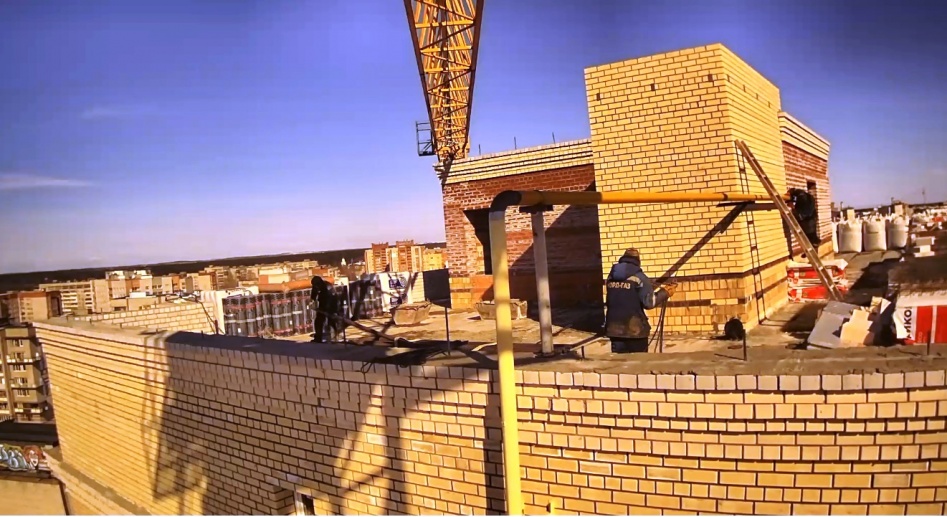

  • 30.03.2018: Монтаж газопровода в крышную котельную

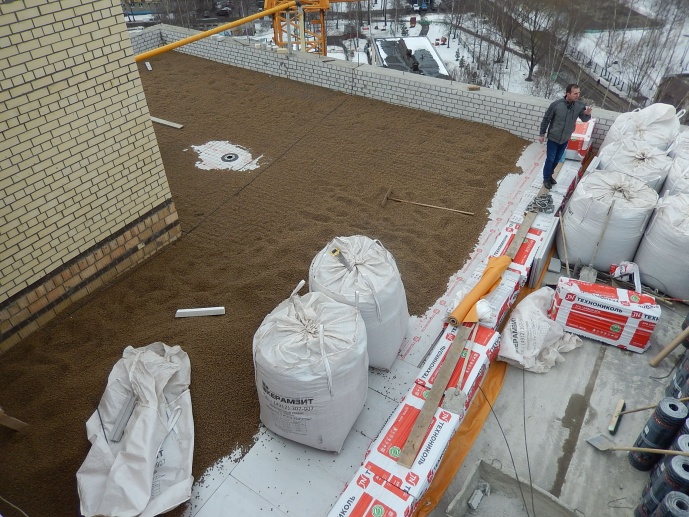

  • 04.04.2018: Начинаем работы по устройству кровли
  • 06.04.2018: Устройство основания для монтажа кровельного покрытия

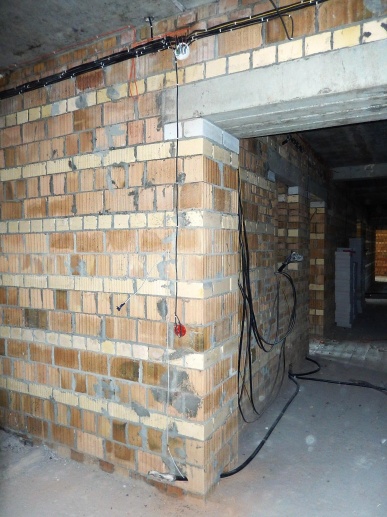

  • 10.04.2018: Устройство вводов в квартиры интернет-, домофон и телевизионных кабелей

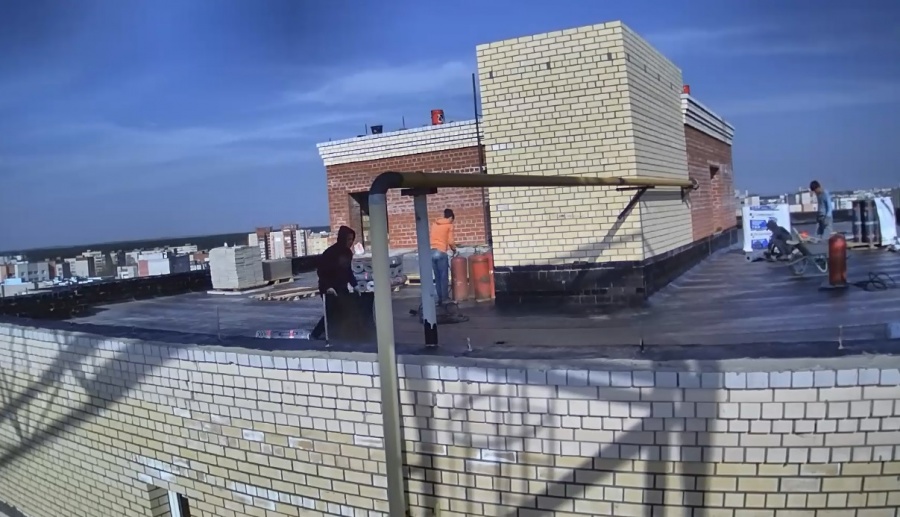

  • 13.04.2018: Устройство покрытия кровли
  • 16.04.2018: Выполнен монтаж 1-го слоя покрытия кровли (Техноэласт)
  • 19.04.2018: Выполнено 50% остекления балконов
  • 20.04.2018
  • 23.04.2018: Приступили к отделке внутренних стен
  • 25.04.2018: Выполнено устройство верхнего слоя покрытия кровли
  • 27.04.2018: Подготовка к финишной отделке: утепление оконных откосов
  • 03.05.2018: Монтаж магистральных трубопроводов системы отопления
  • 07.05.2018: Монтаж шумоизоляции полов квартир
  • 10.05.2018: Устройство черновых полов в квартирах 1-5 этажей

  • 15.05.2018: Монтаж радиаторов отопления 1-го этажа

  • 18.05.2018: Подготовка к монтажу оборудования котельной

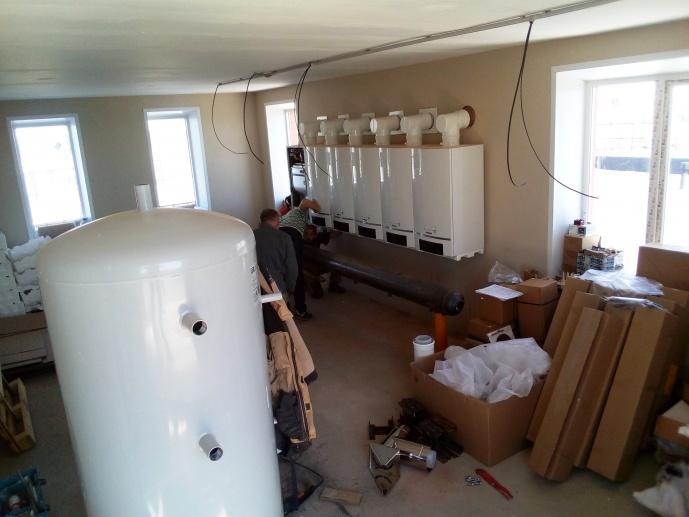

  • 22.05.2018: Монтаж водогрейных котлов

  • 25.05.2018: Выполнена черновая отделка стен и полов квартир и мест общего пользования 1-5 этажей

  • 29.05.2018: Устройство входной группы в дом

  • 06.06.2018: Выполнено устройство входной группы, выполняем монтаж отливов декоративных карнизов

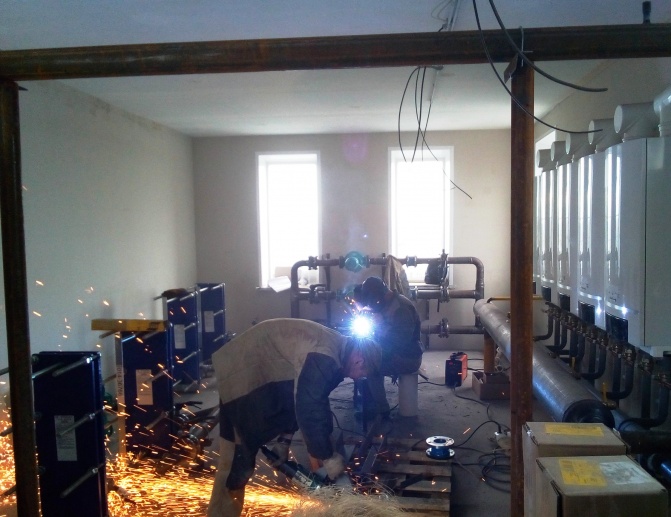

  • 08.06.2018: Монтаж насосов системы ГВС и отопления

  • 15.06.2018: Выполнены работы по укладке керамической плитки на 2-5 этажах

  • 29.06.2018: завершение работ по устройству полов - утепление полов 1-го этажа

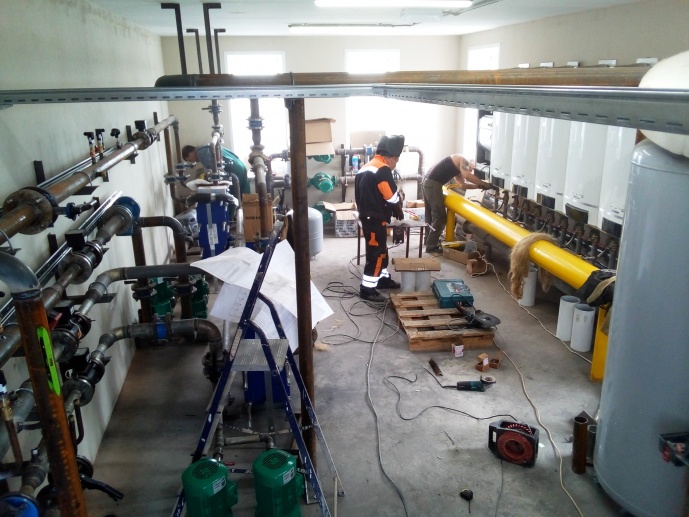

  • 06.07.2018: Завершаем работы по монтажу оборудования в котельной

  • 11.07.2018: Выполнена укладка плитки в холлах 2-6 этажей

  • 12.07.2018: Приступили к благоустройству территории

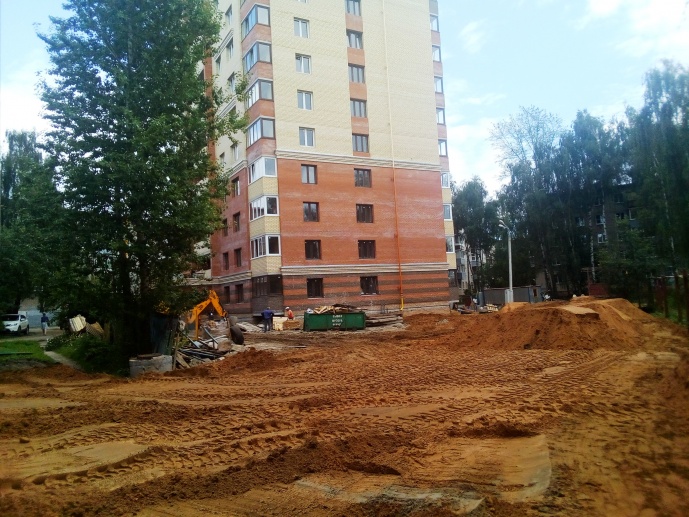

  • 13.07.2018: Выполняем устройство основания детской площадки
  • Вид с 12-го этажа на пр-т Машиностроителей

  • 16.07.2018: Монтаж лифтового оборудования

  • 19.07.2018: Устройство основания для паркомест и тротуаров

  • 26.07.2018: приступили к отделке окон

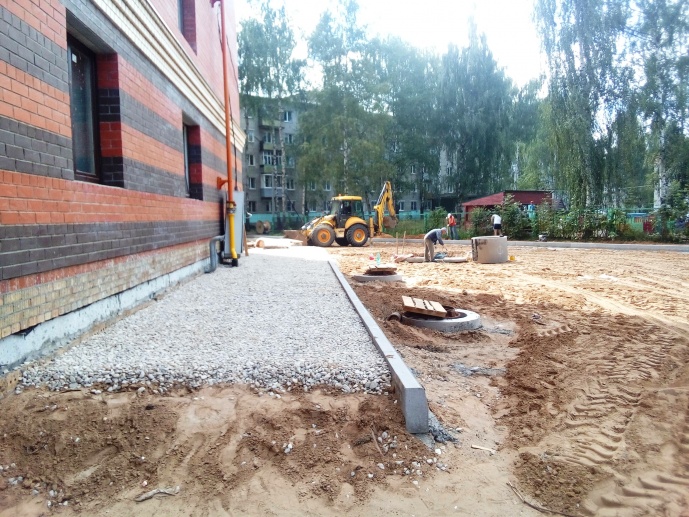

  • 30.07.2018: Выполнена подготовка для устройства тротуаров
  • 09.08.2018: Продолжаем благоустройство прилегающей территории

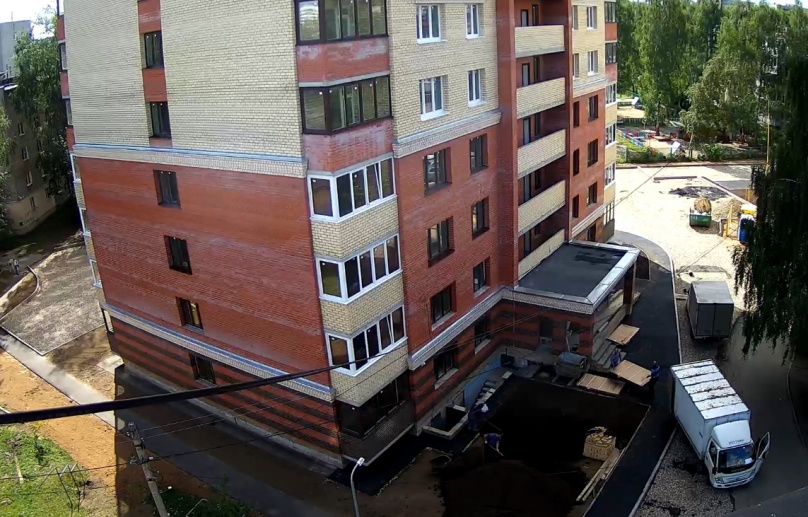

  • 16.08.2018: Выполняем устройство газонов, монтируем входные двери в квартиры

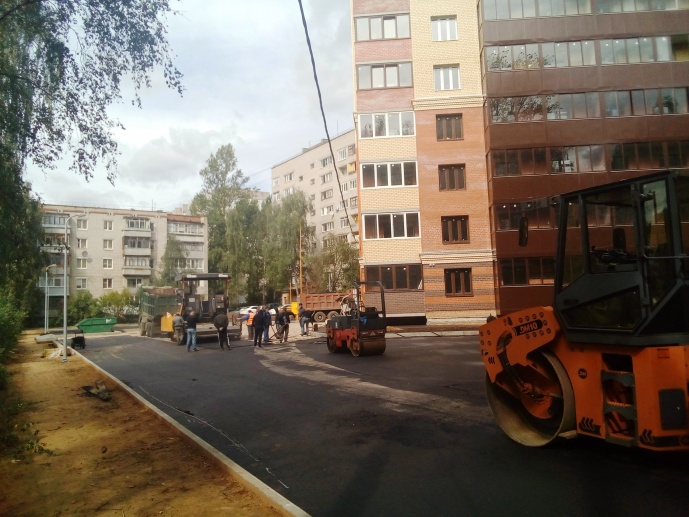

  • 23.08.2018: Приступили к асфальтировке проездов и паркомест

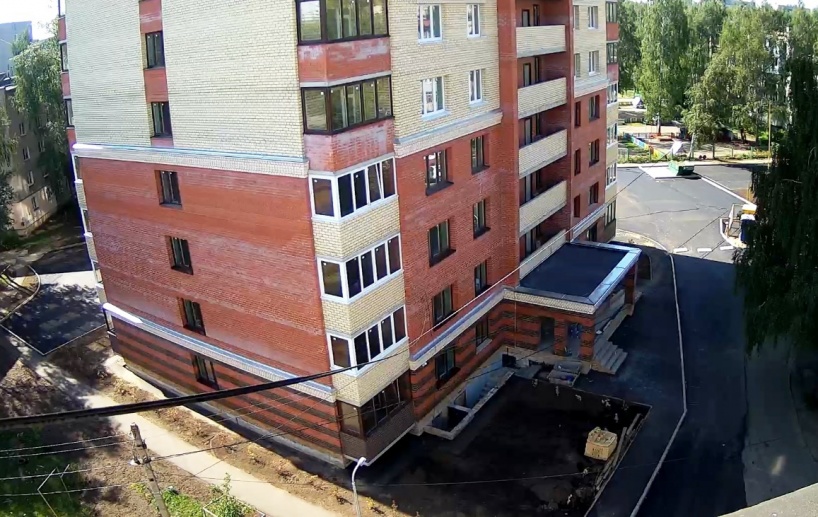

  • 25.08.2018: Завершена асфальтировка прилегающей территории

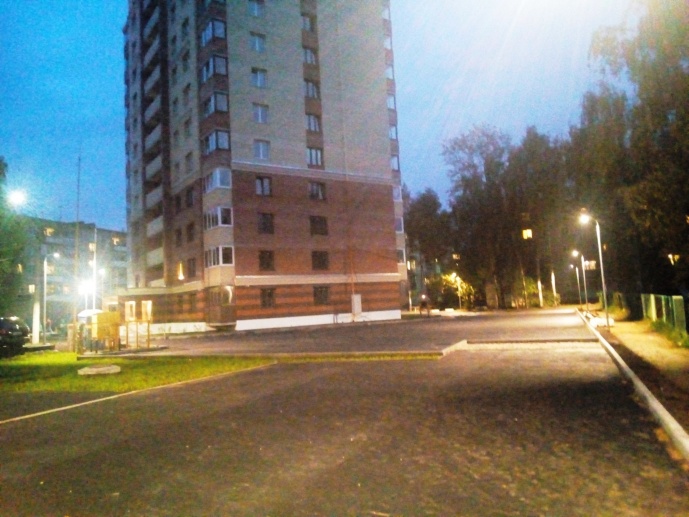

  • 11.09.2018: Подключили освещение придомовой территории

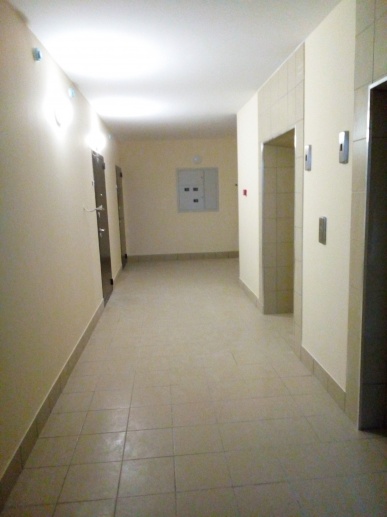

  • 18.09.2018: Завершена отделка холлов

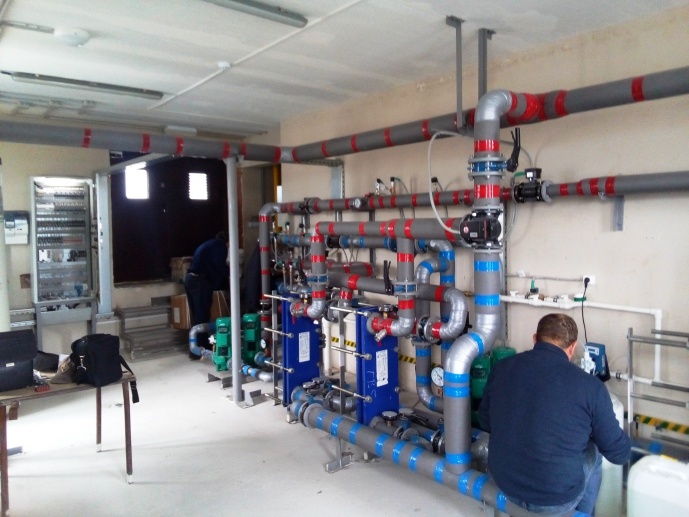

  • 25.09.2018: Выполняем настройку оборудования системы отопления
  • 18.10.2018: Получено разрешение на эксплуатацию котельной
  • 31.10.2018: Получено разрешение на ввод объекта в эксплуатацию

  • 13.10.2016 Подготовка основания к устройству фундамента
  • 17.10.2016 Уложенная силовая арматура
  • 21.10.2016 Мет.каркас фундамента
  • 21.10.2016 Монтаж верхнего пояса мет.каркаса фундамента
  • 21.10.2016 Устройство опалубки для заливки фундамента
  • 21.10.2016 Завершение работ по мет.каркасу
  • 22.10.2016 Приготовления к началу работ по заливке фундаментной плиты
  • 22.10.2016 Начало работ по заливке фундамента
  • 22.10.2016 Выполнено 50% работ
  • 22.10.2016 Бригада за работой
  • 22.10.2016 Выравнивание верхнего слоя бетона
  • 24.10.2016 Фундамент под слоем теплоизоляции
  • 01.11.2016 Готовый фундамент
  • 01.11.2016 Фундаментные работы завершены
  • 02.11.2016 Работы по устройству дренажной системы отвода грунтовых вод от фундамента
  • 14.11.2016 Испытание прочности бетона фундаментной плиты
  • 18.11.2016 Выполнен монтаж ФБС в осях 1-3 А-К
  • 21.11.2016 Монтаж ФБС в осях 8-10 А-К
  • 21.11.2016 Монтаж ФБС в осях 9-10
  • 24.11.2016 Монтаж ФБС в оси 9 Б-Е (внутренние стены)
  • 25.11.2016 Монтаж верхнего ряда ФБС в оси 10
  • 25.11.2016 Смонтированный наружный ряд ФБС в осях 1-9
  • 01.12.2016 Монтаж внутренних несущих стен подвала в осях В-Д
  • 07.12.2016 Устройство армокаркаса фундамента башенного крана
  • 09.12.2016 К заливке фундамента башенного крана готовы!
  • 12.12.2016 Изготовление мет.каркаса армопояса стен подвала
  • 12.12.2016 Монтаж нижнего ряда блоков стены подвала оси 5 А-В
  • 12.12.2016 К монтажу башенного крана готовы!
  • 13.12.2016 Завершение устройства стен подвала, доставка башенного крана на стройплощадку
  • 15.12.2016 Подготовка к устройству перегородок в подвале
  • 20.12.2016 Устройство траншеи для прокладки электрокабеля к дому
  • 21.12.2016 Подготовительные работы перед устройством армопояса в осях 1-5
  • 21.12.2016 Установка металлокаркаса, подготовка к заливке армопояса
  • 22.12.2016 Завершение подготовительных работ для устройства армопояса подвального этажа в осях 1-5
  • 24.12.2016 Заливка армопояса подвального этажа
  • 28.12.2016 Работы тех.присоединению к электросетям выполнены
  • 28.12.2016 Кран к работе готов!
  • 14.01.2017 г.: Заливка армопояса подвала в осях 6-10
  • 19.01.2017 Монтаж ПК 21-12 в осях 7-8 Г-Е
  • 19.01.2017 Монтаж плит перекрытия подвала в осях 2-8 Г-К
  • 23.01.2017 Выполнено 80% перегородок в подвальном этаже
  • 25.01.2017 Монтаж плит перекрытия, устройство перегородок в подвале
  • 27.01.2017 Монтаж плит перекрытия подвала в оси 8-9 А-Г
  • 01.02.2017 Начинаем кирпичную кладку стен
  • 02.02.2017 Своевременная поставка материала - залог стабильной работы!
  • 08.02.2017 Раскладка кирпича
  • 08.02.2017 К работе в полную смену готовы!
  • 10.02.2017 получен полный объем кирпича на 1-ый этаж
  • 10.02.2017 Состав стены - керамический кирпич, толщина 770 мм.
  • 10.02.2017 Устройство стен у входной группы
  • 15.02.2017 Устройство наружных стен в осях А-Б
  • 18.02.2017 Отдыхали в морозы - работаем в выходные!
  • 03.03.2017 Возведение внутренних несущих стен в осях 2-4
  • 03.03.2017 Устройство стен лифтовых шахт
  • 03.03.2017 Завершение возведения внутренних несущих стен 1-го этажа
  • 03.03.2017 Монтаж плит перекрытия 1-го этажа
  • 03.03.2017 Будущая квартира
  • 03.03.2017 Оконный проем (вид сбоку)
  • 20.03.2017 Работы по возведению несущих стен 2-го этажа
  • 24.03.2017 Возведение внутренних несущих стен 2-го этажа
  • 24.03.2017 Завершение устройства внешних стен 2-го этажа
  • 27.03.2017 Завершение возведения внутренних несущих стен 2-го этажа
  • 27.03.2017 Монтаж плит перекрытия 2-го этажа
  • 31.03.2017: Начинаем монтаж внешних стен 3-го этажа
  • 31.03.2017: Завершение работ по возведению 2-го этажа
  • 12.04.2017: Проверка геометрии стен лифтовых шахт
  • 24.04.2017: Монтаж плит перекрытия 3-го этажа
  • 24.04.2017: Устройство ограждений лоджий, монтаж плит перекрытий 3-го этажа
  • Контроль толщины наружных стен
  • 28.04.2017: Завершен монтаж вентблоков и вентканалов 3-го этажа
  • Конструкция внешних углов стен
  • 28.04.2017: Начало работ по устройству внутренних перегородок
  • 05.05.2017: Завершение устройства внешних стен 4-го этажа в осях 1-10 Б-К
  • 12.05.2017: Завершение устройства наружных и внутренних стен 4 -го этажа в осях 8-10
  • 26.05.17: Завершено перекрытие 4-го этажа в осях 8-10
  • 31.05.2017: Устройство наружных стен 5-го этажа
  • 21.06.2017: Завершение работ по устройству стен 5-го этажа
  • 06.07.2017: Устройство наружных стен 6-го этажа
  • 17.07.2017: Выполнено 80% работ по устройству стен 6-го этажа
  • 18.07.2017: Завершение работ по устройству стен 6-го этажа
  • 20.07.2017: Устройство сетей ливневой (дождевой) канализации
  • 20.07.2017: Армопояс 6-го этажа
  • 20.07.2017: Монтаж плит перекрытия 6-го этажа
  • 07.08.2017: Устройство наружных стен 7-го этажа
  • 17.08.2017: Монтаж плит перекрытия 7-го этажа
  • 23.08.2017: Устройство наружных стен 8-го этажа
  • 29.08.2017: Устройство дополнительной защиты вертикальной гидроизоляции подвала
  • 01.09.2017: Озеленение территории ул. Ляпидевского, д.21 по просьбе жителей
  • 06.09.2017: Возведено 50% 8-го этажа
  • 11.09.2017: Завершение работ по устройству стен 8-го этажа
  • 19.09.2017: Выполнены подготовительные работы для устройства монолитного пояса стен
  • 03.10.2017: Устройство стен 9-го этажа
  • Инфраструктура вблизи дома
  • Детсад №6 (логопедический) рядом с домом
  • 12.10.2017: Работаем по графику, несмотря на погоду.
  • 19.10.2017: Завершение работ по устройству стен 9-го этажа
  • 24.10.2017: Устройство перекрытий 9-го этажа
  • 25.10.2017: Приступили к монтажу окон и балконных блоков
  • Остекление выполняется конструкциями с функцией энергосбережения
  • 07.11.2017: Устройство стен 10-го этажа
  • 13.11.2017: завершение работ по устройству стен 10-го этажа
  • 17.11.2017: Подготовка к перекрытию 10-го этажа в осях 1-8
  • 24.11.2017: Устройство наружных стен 11-го этажа
  • 29.11.2017: Выполнено 70% общестроительных работ
  • 29.11.2017: Выполняем работы по присоединению к сетям водоотведения
  • 29.11.2017: Работы по присоединению к сети газоснабжения
  • 29.11.2017: Устройство стен 11-го этажа
  • 04.12.2017: Работы по присоединению к сетям водоснабжения
  • 07.12.2017: Начинаем перекрытие 11-го эт. в осях 9-10
  • 14.12.2017: Работы по перекрытию 11-го этажа
  • 18.12.2017: Завершаем перекрытие 11-го этажа
  • 22.12.2017: Устройство наружных стен 12-го этажа
  • 09.01.2018: Приступили к монтажу электропроводки в квартирах
  • 12.01.2018: завершение работ по устройству стен 12-го этажа
  • 19.01.2018: Завершение подготовки для устройства монолитного пояса 12-го этажа
  • 25.01.2018: Монтаж перекрытий 12-го этажа
  • 30.01.2018: Устройство стен технического этажа
  • 06.02.2018: Возведено 12 эт, выполняются работы по устройству стен технического этажа
  • 09.02.2018: Возведено 50% технического этажа
  • 16.02.2018: Начали перекрытие технического этажа
  • 02.03.2018:Завершение работ по устройству перекрытий технического этажа
  • 12.03.2018: Приступили к остеклению лоджий
  • 16.03.2018: Монтаж ограждений балконов, остекление лоджий
  • 30.03.2018: Монтаж газопровода в крышную котельную
  • 04.04.2018: Начинаем работы по устройству кровли
  • 06.04.2018: Устройство основания для монтажа кровельного покрытия
  • 10.04.2018: Устройство вводов в квартиры интернет-, домофон и телевизионных кабелей
  • 13.04.2018: Устройство покрытия кровли
  • 16.04.2018: Выполнен монтаж 1-го слоя покрытия кровли (Техноэласт)
  • 19.04.2018: Выполнено 50% остекления балконов
  • 20.04.2018
  • 23.04.2018: Приступили к отделке внутренних стен
  • 25.04.2018: Выполнено устройство верхнего слоя покрытия кровли
  • 27.04.2018: Подготовка к финишной отделке: утепление оконных откосов
  • 03.05.2018: Монтаж магистральных трубопроводов системы отопления
  • 07.05.2018: Монтаж шумоизоляции полов квартир
  • 10.05.2018: Устройство черновых полов в квартирах 1-5 этажей
  • 15.05.2018: Монтаж радиаторов отопления 1-го этажа
  • 18.05.2018: Подготовка к монтажу оборудования котельной
  • 22.05.2018: Монтаж водогрейных котлов
  • 25.05.2018: Выполнена черновая отделка стен и полов квартир и мест общего пользования 1-5 этажей
  • 29.05.2018: Устройство входной группы в дом
  • 06.06.2018: Выполнено устройство входной группы, выполняем монтаж отливов декоративных карнизов
  • 08.06.2018: Монтаж насосов системы ГВС и отопления
  • 15.06.2018: Выполнены работы по укладке керамической плитки на 2-5 этажах
  • 29.06.2018: завершение работ по устройству полов - утепление полов 1-го этажа
  • 06.07.2018: Завершаем работы по монтажу оборудования в котельной
  • 11.07.2018: Выполнена укладка плитки в холлах 2-6 этажей
  • 12.07.2018: Приступили к благоустройству территории
  • 13.07.2018: Выполняем устройство основания детской площадки
  • Вид с 12-го этажа на пр-т Машиностроителей
  • 16.07.2018: Монтаж лифтового оборудования
  • 19.07.2018: Устройство основания для паркомест и тротуаров
  • 26.07.2018: приступили к отделке окон
  • 30.07.2018: Выполнена подготовка для устройства тротуаров
  • 09.08.2018: Продолжаем благоустройство прилегающей территории
  • 16.08.2018: Выполняем устройство газонов, монтируем входные двери в квартиры
  • 23.08.2018: Приступили к асфальтировке проездов и паркомест
  • 25.08.2018: Завершена асфальтировка прилегающей территории
  • 11.09.2018: Подключили освещение придомовой территории
  • 18.09.2018: Завершена отделка холлов
  • 25.09.2018: Выполняем настройку оборудования системы отопления

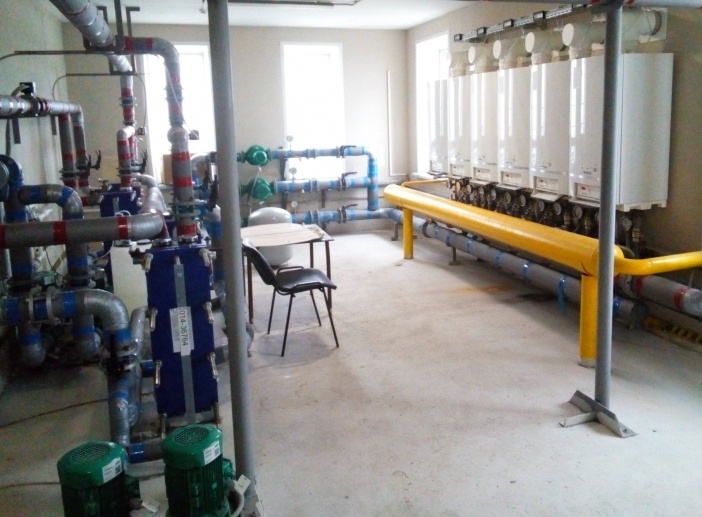

  • 18.10.2018: Получено разрешение на эксплуатацию котельной
  • 31.10.2018: Получено разрешение на ввод объекта в эксплуатацию
